26.11.2024

Ппр электроустановок: ППР электрооборудования

Содержание

Планово-предупредительный ремонт в электроустановках

обеспечить своевременное и качественное выполнение технического обслуживания, планово-предупредительных ремонтов (ППР) и профилактических испытаний электроустановок;

Рассмотрим понятие планово-предупредительных ремонтов (ППР) электроустановок.

Планово-предупредительный ремонт представляет собой определенную систему работ по поддержанию электрооборудования и других элементов электроустановок в нормальном (рабочем) состоянии.

Система планово-предупредительного ремонта (система ППР) электрооборудования предусматривает межремонтное обслуживание, текущий, средний и капитальный ремонты.

  • Межремонтное обслуживание включает:

1. эксплуатационный уход — чистку, смазку, обтирку, регулярный наружный осмотр и пр.;
2. мелкий ремонт электрооборудования — исправление мелких деталей, крепление деталей, подтяжку разлаженных креплений.

  • Текущий ремонт электроустановок предусматривает:

1. замену быстро изнашивающихся деталей.
2. исправление малых дефектов, промывку и чистку масляных и охлаждающих систем.

В период текущего ремонта выявляют состояние электрооборудования и степень необходимости в среднем и капитальном ремонтах, корректируют первоначально намеченные сроки ремонта.

Текущий ремонт производят на месте установки электрооборудования.

Для электродвигателей осуществляются следующие операции:
1. наружный осмотр и протирка электродвигателя от пыли, масла и грязи;
2. проверка:
щитков для зажимов;
радиального и аксиального зазоров;
вращения смазочного кольца;
крепления электродвигателя;
3. наличия смазочного масла в подшипниках;
4. восстановление изоляции у перемычек и выводных концов;
5. проверка исправности заземления, натяжения ремня, правильного подбора плавких вставок;
6. измерение сопротивления изоляции обмоток мегомметром.

Для пускорегулирующей аппаратуры требуется:
1. наружный осмотр и протирка;
2. зачистка подгоревших контактов;
3. регулировка нажатия скользящих контактов;
4. проверка:
    а) контактов в соединениях;
    б) работы магнитопровода;
    в) плотности прилегания контактов;
    г) уставки реле или термоэлемента;
5. регулировка пружин и работы механической части;
6. проверка правильности заземления прибора.

  • Средний ремонт электроустановок.

Средний ремонт предусматривает частичную разборку электрооборудования, разборку отдельных узлов, ремонт или замену изношенных деталей, измерение и определение состояния деталей и узлов, составление предварительной ведомости дефектов, снятие эскизов и проверку чертежей на запасные детали, проверку и опробование электрооборудования или его отдельных узлов.

Средний ремонт производят на месте установки электрооборудования или в ремонтной мастерской.

Для электродвигателей выполняют все операции текущего ремонта; кроме того, предусматривается:
1. полная разборка электродвигателя с устранением поврежденных мест обмотки без ее замены;
2. промывка механических частей электродвигателя;
3. мойка, пропитка и сушка обмоток;
4. покрытие обмоток лаком;
5. проверка исправности и крепления вентилятора;
6. при необходимости проточка шеек вала ротора;
7. проверка и выверка зазоров;
8. смена фланцевых прокладок;
9. промывка подшипников и в случае необходимости перезаливка вкладышей подшипников скольжения;
10. заварка и проточка заточек у щитов электродвигателя;
11. сборка электродвигателя с испытанием на холостом и рабочем ходах.

Для пускорегулирующей аппаратуры выполняют все операции текущего ремонта, кроме того, предусматривается:
1. полная замена всех износившихся частей аппарата;
2. проверка и регулировка реле и тепловой защиты;
3. ремонт кожухов, окраска и опробование аппаратуры.

  • Капитальный ремонт.

Для электродвигателей осуществляются следующие операции:
1. полная либо частичная замена обмоток или их ремонт;
2. замена вала ротора;
3. балансировка ротора;
4. замена вентилятора и фланцев;
5. чистка, сборка, окраска электродвигателя и испытание его под нагрузкой.

Организация обслуживания и ремонта электрооборудования зависит от количества и мощности токоприемников, находящихся в эксплуатации на данном предприятии.

Для электроустановок:
1. полная разборка электрооборудования;
2. замену отдельных деталей или узлов;
3. исправление всех дефектов;
4. испытание электрооборудования электротехнической лабораторией Компании Крепость Теслы;
5. опробование электрооборудования;

Целью капитального ремонта является полное восстановление первоначальной технической характеристики электрооборудования. При его проведении следует также учитывать возможность модернизации оборудования.

Уважаемые Клиенты и Партнеры, получить бесплатную консультационную помощь и ответы на все интересующие Вас вопросы можно по тел: 8 (383) 310-26-61, 8-983-510-26-61.

График ппр электроустановок. Как составить график ппр электрооборудования

ПЗ № 4. Расчет графика ППР
оборудования.

Задание №1

. Время работы насоса между капитальными ремонтами – 8640 час, средними –
2160 час, текущими – 720 час. Фактическое число суток работы в год – 360. Число смен работы – 3, продолжительность смены – 8час. К началу года оборудование имело пробег после капитального ремонта
7320 час, среднего – 840 час, текущего – 120 час. Составить график ППР насоса на год.

Решение.

Для составления графика ППР насоса на год:

1. Число рабочих суток в
месяце: 360 / 12 = 30 суток

2. Месяц останова на
ремонт:

Капитальный (8640 –
7320) / 3 * 8 * 30 = 1,8 месяца, принимаем февраль.

Текущий (2160 – 840) / 3 * 8 * 30 = 1,8 месяца, принимаем февраль

РТО (720 – 120) / 3 * 8 * 30 = 0,8 месяца, принимаем январь.

3. Определяем, через сколько
месяцев необходимо производить последующие ремонты:

Капитальный 8640 / 3 * 8 * 30 = 12 месяцев,
принимаем 12 месяцев, т.е. в следующем году;

Текущий 2160 / 720 = 3 месяца, принимаем через 3 месяца, те в феврале, мае, августе, ноябре.

РТО 720 /
720 = 1 месяц, принимаем через 1 месяц, т.е. каждый месяц кроме февраля, мая, августа и ноября.

4. Составляем график ППР
насоса:

Месяц: янв. фев. март апр. май июнь
июль авг. сен. окт. нояб. дек

Вид ТО К ТО ТО Т ТО ТО Т ТО ТО Т ТО

ремонта

Задание 2

. В цехе по производству поливинилхлоридной смолы имеется 20 сушилок. Фактическое время работы одной сушилки в год – 6480 ч.,
длительность межремонтного цикла – 8640 ч., от капитального до текущего ремонта – 4320 ч., между ремонтно-техническими обслуживаниями – 864 ч.
Календарное время работы оборудования в год – 8640 ч. Определить число капитальных, текущих ремонтов и ремонтно-технических обслуживаний сушилок в год.

Методические указания.

Потребное число ремонтов в год по каждому типу и виду оборудования определяется по формуле:

n
рем.
= Оод.об. * Тфакт *
n в. рем.
/ Тц, где

Оод.об. – число единиц однотипного оборудования, находящегося в работе;

Тц – длительность межремонтного цикла, час;

Тфакт – фактическое время работы оборудования, час;

n
в. рем
.
– число всех ремонтов (капитальных, средних, текущих) межремонтного цикла.

Число ремонтов каждого вида определяют по формулам:

капитальных

n кап.
= Тк / Тц

текущих

n ср.
= Тк / Тц.т. – 1

ремонтно-технических обслуживаний

n
рто
= Тк / Тц.т. —

(кап. + тек.), где

Тк – календарное время работы оборудования, час.

Тц.т. – длительность межремонтного периода от капитального до текущего ремонта, час;

(кап. + тек..) – сумма капитальных и текущих ремонтов.

Задание 3.

Рассчитать число ремонтов компрессоров на основании следующих данных: количество компрессоров – 8, длительность межремонтного цикла =
8640 ч, межремонтный период между капитальными ремонтами – 7130 ч., между текущими — 2160 ч., межу РТО – 720 ч. Фактическое число суток работы в год – 358, число смен – 3, продолжительность смены
– 8 ч.

Методические указания.

Для выполнения задания использовать формулы для расчета, приведенные в методических указаниях к заданию
2.

Задание 4.

Составить график ППР оборудования по данным, приведенным ниже:

Показатели

Вариант 1

Вариант 2

Вариант 3

Оборудование

Компрессор

Сушилка

Автоклав

Время работы между рем. , ч.

Капитальными

7130

14700

8238

Текущими

2160

2880

2880

РТО

Фактическое число суток работы в год

Число смен

Продолжител. рабоч. дня, ч.

Продолж. пробега обор. после рем. к началу года, ч.

Капитального

5310

12200

7310

Текущего

1950

РТО

Методические указания.

Для выполнения задания использовать формулы для расчета, приведенные в методических указаниях к заданию
1.

Задание 5

. Определить время простоя оборудования в ремонте по данным, приведенным ниже:

Показатели

Насос

Ректификационная колонна

Печь

Трудоемкость ремонта, чел-ч

численность

такелажников

слесарей

сварщиков

Продолжительность рабочего дня

Число смен

Методические указания

Время простоя равно частному от деления: в числителе трудоемкость ремонта, в знаменателе – произведение
количества ремонтников на продолжительность рабочего дня и на коэффициент выполнения нормы.

В
основу системы ППР положены следующие
основные принципы:

 выполнение
профилактических работ должно
осуществляться строго по заранее
составленным календарным графикам;

 при
обосновании периодичности выполнения
профилактических работ необходимо
учитывать условия окружающей среды,
временные режимы работы оборудования,
степень ответственности технологических
процессов и пр.;

 объем
и трудоемкость выполняемых профилактических
работ предусматриваются усредненно
(укрупненно) и в каждом конкретном случае
уточняются в зависимости от технического
состояния оборудования;

 конструктивное
исполнение оборудования должно
соответствовать условиям окружающей
среды и режиму работы, исходя из требований
нормативных документов.

Планово-предупредительный
ремонт представляет собой комплекс
работ, направленных на поддержание и
восстановление работоспособности
оборудования. В зависимости от характера
и степени износа оборудования, от объема,
содержания и сложности профилактических
работ он включает межремонтное техническое
обслуживание, текущий, средний и
капитальный ремонты.

Межремонтное
обслуживание носит профилактический
характер. Оно состоит из регулярной
чистки и смазки оборудования, осмотра
и проверки работы его механизмов, замены
деталей с коротким сроком службы,
устранения мелких неисправностей. Эти
работы, как правило, выполняются без
остановки оборудования, в процессе его
текущей эксплуатации.

Текущий
ремонт – это комплекс ремонтных работ,
проводимых между двумя очередными
капитальными ремонтами и состоящий в
замене или восстановлении отдельных
частей. Текущий ремонт производится
без полной разборки оборудования, но
он требует кратковременного останова
и вывода оборудования из работы со
снятием напряжения. При текущем ремонте
оборудования производится наружный
осмотр, чистка, смазка, проверка работы
механизмов, ремонт поломанных и изношенных
деталей, например осмотр и очистка
генератора без выемки ротора, покрытие
лаком лобовых частей, обтирка изоляторов,
осмотр и очистка вводов у трансформаторов
и выключателей без их смены и т.д.

Таким
образом, текущий ремонт выполняется
для обеспечения или восстановления
работоспособности электрооборудования
посредством устранения отказов и
неисправностей, возникающих в процессе
его работы. Во время текущего ремонта
проводятся необходимые измерения и
испытания, позволяющие выявить дефекты
оборудования на ранней стадии их
развития. На основании измерений и
испытаний уточняется объем предстоящего
капитального ремонта. Текущие ремонты
проводят обычно не реже одного раза в
1–2 года.

При
среднем ремонте производятся разборка
отдельных узлов для осмотра, чистки
деталей и устранения обнаруженных
неисправностей, ремонт или замена
быстроизнашивающихся деталей или узлов,
не обеспечивающих нормальной эксплуатации
оборудования до очередного капитального
ремонта. Средний ремонт производится
с периодичностью не чаще 1 раза в год.

При
капитальном ремонте выполняются вскрытие
и ревизия оборудования с тщательным
внутренним осмотром, измерениями
технических параметров и устранением
обнаруженных неисправностей. Капитальный
ремонт выполняется по окончании срока
межремонтного периода, устанавливаемого
для каждого вида оборудования. При
окончательном ремонте заменяются или
восстанавливаются все износившиеся
детали, выполняется модернизация
отдельных элементов и узлов оборудования.
Эти работы требуют разборки агрегатов,
полного наружного и внутреннего ремонта
с проверкой состояния узлов и деталей,
значительного количества
высококвалифицированных рабочих,
длительного останова электрооборудования,
большого объема испытаний и сложных
приспособлений. Основное электрооборудование
подвергается капитальным ремонтам в
определенные сроки.

В
отличие от текущего ремонта средний и
капитальный направлены на восстановление
частично или полностью израсходованного
механического и коммутационного ресурса
оборудования.

По
окончании ремонта производятся сборка
оборудования, наладка и испытания.
Основное оборудование электростанций
и подстанций после предварительной
приемки из ремонта проверяют в работе
под нагрузкой в течение 24 ч.

Заключение
о пригодности оборудования к эксплуатации
делается на основании сравнения
результатов испытаний с действующими
нормами, результатами предыдущих
испытаний, а также измерениями, полученными
на однотипном оборудовании.
Нетранспортабельное оборудование
испытывается в передвижных электротехнических
лабораториях.

Помимо
планово-предупредительных ремонтов в
практике систем электроснабжения имеют
место непланируемые ремонты:
аварийно-восстановительные и внеплановые.
Задачей аварийно-восстановительного
ремонта является ликвидация последствий
аварии или устранение полученных
повреждений, требующих немедленной
остановки оборудования. При чрезвычайных
обстоятельствах (возгорание, перекрытие
изоляции и др.) оборудование останавливается
в ремонт без разрешения диспетчера.

Сроки
проведения капитальных ремонтов
основного оборудования энергообъектов
таковы:

Турбогенераторы
до 100 МВт

Турбогенераторы
свыше 100 МВт

Гидрогенераторы

Синхронные
компенсаторы

Главные
трансформаторы, реакторы и трансформаторы
собственных нужд

Масляные
выключатели

Выключатели
нагрузки, разъединители, заземляющие
ножи

Воздушные
выключатели и их приводы

Компрессоры
для воздушных выключателей

Отделители
и короткозамыкатели с приводами

Конденсаторные
установки

Аккумуляторные
батареи

1
раз в 45 лет

1
раз в 3–4 года

1
раз в 4–6 лет

1
раз в 4–5 лет

Первый
раз не позже, чем через 8 лет после
включения в эксплуатацию, в дальнейшем
– по мере надобности, в зависимости
от результатов измерений их состояния

1
раз в 6–8 лет

1
раз в 4–8 лет

1
раз в 4–6 лет

1
раз в 2–3 года

1
раз в 2–3 года

1
раз в 6 лет

Не
позднее 15 лет после начала эксплуатации

Внеплановые
ремонты согласуются с диспетчером
системы и оформляются соответствующей
заявкой. Их проводят для устранения
различных неполадок в работе оборудования,
а также после сработки им коммутационного
ресурса. Так, в зависимости от типа
выключатели напряжением 6 кВ и выше
выводят во внеплановый ремонт после
отключения 3–10 коротких замыканий при
номинальном токе отключения.

Планово-предупредительный ремонт является самым простым и надежным способом планирования ремонтных работ.

Основные условия, обеспечивающие планово-предупредительные отношения относительно ремонта оборудования, следующие:

Главная необходимость электрооборудования в ремонте удовлетворяется за счет выполняемых через конкретное количество отработанных им часов планового ремонта, благодаря которым образуется периодически повторяющийся цикл;

Каждый планово-предупредительный ремонт электроустановок производится в том объеме, который необходим для устранения всех имеющихся дефектов, а также для обеспечения естественной работы оборудования до следующего запланированного ремонта. Срок плановых ремонтов определяют соответственно с установленными периодами;

Организация планово-предупредительного ремонта и контроль основываются на обычном объеме работ, выполнение которого обеспечивает работоспособное состояние оборудования;

Нормальный объем работ определяется благодаря установленным оптимальным периодам между плановыми периодическими ремонтами;

Между планово-периодическими периодами электрооборудование проходит плановые осмотры и проверки, которые являются средством профилактики.

Периодичность и чередование планового ремонта оборудования зависит от назначения оборудования, его конструктивных и ремонтных особенностей, габаритов и условий эксплуатации. Подготовка к плановому ремонту основывается на уточнении дефектов, подборе запасных деталей и запчастей, которые нужно будет заменить при ремонте. Специально создается алгоритм проведения данного ремонта, который обеспечивает бесперебойную работу во время ремонта. Такой подход в подготовке дает возможность осуществить полный ремонт оборудования без нарушения привычной работы производства.

Планово-предупредительный грамотно составленный ремонт предусматривает:

Планирование;

Подготовку электрооборудования к ремонту плановому;

Проведение планового ремонта;

Проведение мероприятий, которые связаны с плановым техническим обслуживанием и ремонтом.

Система планово-предупредительного ремонта оборудования включает в себя пару этапов:

1. Этап межремонтный

Выполняется без нарушения работы оборудования. Включает в себя: систематическую очистку; систематическую смазку; систематический осмотр; систематическую регулировку работы электрооборудования; замену деталей, которые обладают небольшим сроком службы; ликвидацию небольших неисправностей.

Другими словами, это профилактика, которая включает в себя ежедневный осмотр и уход, при этом, она должна быть подобающе организована для того, чтобы срок эксплуатации оборудования сделать максимальным, сохранить качественную работу, сократить расходы на плановый ремонт.

Основные работы, выполняемые на межремонтном этапе:

Отслеживание состояния оборудования;

Проведение сотрудниками правил соответствующего использования;

Ежедневная чистка и смазка;

Своевременная ликвидация небольших поломок и регулировки механизмов.

2. Этап текущий

Планово-предупредительный текущий ремонт электрооборудования чаще всего выполняется без разборки оборудования, только останавливается его работа. Включает в себя ликвидацию поломок, возникших в период работы. На текущем этапе проводятся измерения и испытания, с помощью которых выявляются изъяны оборудования на ранней стадии.

Решение о годности электрооборудования выносят ремонтники. Это постановление основывается на сравнении выводов испытаний при плановом текущем ремонте. Кроме планового ремонта для устранения дефектов в работе оборудования выполняются работы вне плана. Проводятся они после исчерпания всего ресурса оборудования.

3. Этап средний

Проводится для полного или частичного восстановления отслужившего оборудования. Включает в себя разборку узлов, предназначенную для просмотра, чистки механизмов и устранения выявленных дефектов, замены некоторых быстро изнашиваемых деталей. Осуществляется средний этап не чаще 1 раза в год.

Система на среднем этапе планово-предупредительного ремонта оборудования включает в себя установку цикличности, объема и последовательности работ в соответствии с нормативно-технической документацией. Средний этап влияет на поддержание оборудования в норме.

4. Капитальный ремонт

Проводится путем вскрытия электрооборудования, его полной проверки с осмотром всех деталей. Включает в себя испытания, измерения, ликвидацию выявленных неисправностей, вследствие которых выполняется модернизация электрооборудования. В результате капитального ремонта происходит полное восстановление технических параметров устройств.

Проведение капитального ремонта возможно только после межремонтного этапа. Для его проведения необходимо выполнить следующее:

Составить графики производства работ;

Провести предварительный осмотр и проверку;

Подготовить документы;

Подготовить инструменты и необходимые сменные запчасти;

Выполнить противопожарные мероприятия.

Капитальный ремонт включает в себя:

Замену или восстановление изношенных механизмов;

Модернизацию каких-либо механизмов;

Выполнение профилактических проверок и измерений;

Осуществление работ, связанных с устранением небольших повреждений.

Неисправности, обнаруженные во время проверки оборудования, устраняются при последующем ремонте. А поломки, имеющие аварийный характер, ликвидируются немедленно.

Каждый отдельный вид оборудования обладает своей периодичностью проведения планово-предупредительного ремонта, который регламентируют Правила технической эксплуатации. Все мероприятия отражаются в документации, ведется строгий учет наличия оборудования, а также его состояния. Согласно утвержденному годовому плану создается номенклатурный план, где отражается проведение капитальных и текущих ремонтов. Перед тем, как начать текущий или капитальный ремонт, необходимо уточнять дату установки электрооборудования на ремонт.

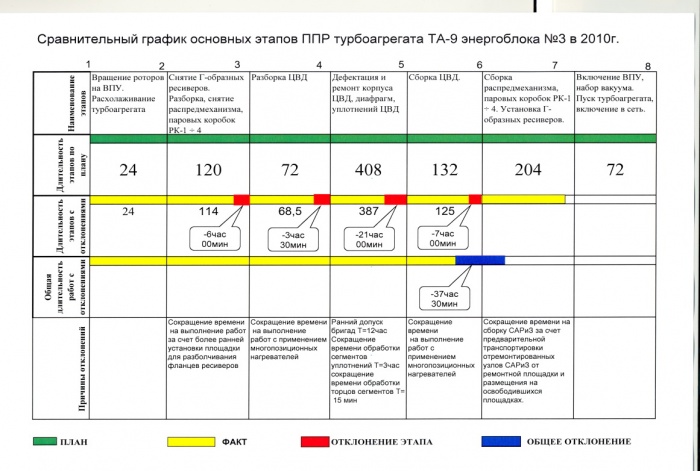

График года планово-предупредительного ремонта
– это основание, служащее для составления плана-сметы года, разрабатываемая 2 раза в год. Сумму года плана-сметы разбивают по месяцам и кварталам, все зависит от периода выполнения капитального ремонта.

На сегодняшний день для системы планово-предупредительного ремонта оборудования чаще всего применяют вычислительную и микропроцессорную технику (конструкции, стенды, установки для проведения диагностик и испытаний), которая влияет на предотвращение износа оборудования, понижение расходов на ремонт, а также способствует увеличению эффективности эксплуатации.

Система планово-предупредительных ремонтов или система ППР, как принято сокращенно называть данный метод организации ремонтов довольно распространенный метод, зародившийся и получивший широкое распространение в странах бывшего СССР. Особенностью такой «популярности» этого вида организации ремонтного хозяйства явилось то, что она довольно стройно вписывалась в плановую форму экономического управления того времени.

Теперь давайте разберемся в том, что же такое ППР (планово-предупредительный ремонт).

Система планово-предупредительного ремонта (ППР) оборудования
– система технических и организационных мероприятий, направленных на поддержание и (или) восстановление эксплуатационных свойств технологического оборудования и устройств в целом и (или) отдельных единиц оборудования, конструктивных узлов и элементов.

На предприятиях используются различные разновидности систем планово-предупредительных ремонтов (ППР). Основным сходством в их организации является то, что регламентирование ремонтных работ, их периодичности, продолжительности, затрат на эти работы носит плановый характер. Однако, индикаторами для определения сроков выполнения плановых ремонтов служат различные показатели.

Классификация ППР

Я бы выделил несколько разновидностей системы планово-предупредительных ремонтов, которые имеют следующую классификацию:

регламентированный ППР (планово-предупредительный ремонт)

  • ППР по календарным периодам
  • ППР по календарным периодам с корректированием объема работ
  • ППР по наработке
  • ППР с регламентированным контролем
  • ППР по режимам работы

ППР (планово-предупредительный ремонт) по состоянию
:

  • ППР по допустимому уровню параметра
  • ППР по допустимому уровню параметра с корректировкой плана диагностики
  • ППР по допустимому уровню параметра с его прогнозированием
  • ППР с контролем уровня надежности
  • ППР с прогнозом уровня надежности

На практике широко распространена система регламентированного планово-предупредительного ремонта (ППР). Это можно объяснить большей простотой, по сравнению с системой ППР по состоянию. В регламентированном ППР привязка идет к календарным датам и упрощенно принимается тот факт, что оборудование работает в течении всей смены без остановок. В таком случае структура ремонтного цикла более симметрична и имеет меньше фазовых сдвигов. В случае организации системы ППР по какому либо допустимому параметру-индикатору, приходится учитывать большое количество этих индикаторов, специфичных для каждого класса и типа оборудования.

Преимущества использования системы ППР или планово-предупредительного ремонта оборудования

Система планово-предупредительного ремонта оборудования (ППР) имеет большое количество преимуществ, обуславливающих ее широкое применение в промышленности. В качестве основных, я бы выделил следующие плюсы системы:

  • контроль продолжительности межремонтных периодов работы оборудования
  • регламентирование времени простоя оборудования в ремонте
  • прогнозирование затрат на ремонт оборудования, узлов и механизмов
  • анализ причин поломки оборудования
  • расчет численности ремонтного персонала в зависимости от ремонтосложности оборудования

Недостатки системы ППР или планово-предупредительного ремонта оборудования

Наряду с видимыми преимуществами, существует и ряд недостатков системы ППР. Оговорюсь заранее, что они, в основном, применимы к предприятиям стран СНГ.

  • отсутствие удобных инструментов планирования ремонтных работ
  • трудоемкость расчетов трудозатрат
  • трудоемкость учета параметра-индикатора
  • сложность оперативной корректировки планируемых ремонтов

Вышеприведенные недостатки системы ППР касаются определенной специфики парка технологического оборудования, установленного на предприятиях СНГ. В первую очередь это большая степень износа оборудования. Часто износ оборудования достигает отметки в 80 — 95 %. Что значительно деформирует систему планово-предупредительных ремонтов, вынуждая специалистов корректировать графики ППР и выполнять большое количество незапланированных (аварийных) ремонтов, значительной превышающее нормальный объем ремонтных работ . Так же, при использовании метода организации системы ППР по наработке (по прошествии определенного времени работы оборудования) увеличивается трудоемкость системы. В этом случае приходится организовывать учет реально отработанных машинных часов, что, в совокупности с большим парком оборудования (сотни и тысячи единиц) делает эту работу невыполнимой.

Структура ремонтных работ в системе ППР оборудования (планово-предупредительного ремонта)

Структура ремонтных работ в системе ППР оборудования обуславливается требованиями ГОСТ 18322-78 и ГОСТ 28.001-78

Несмотря на то, что система ППР предполагает безаварийную модель эксплуатации и ремонта оборудования, на практике приходится учитывать и неплановые ремонты. Их причиной чаще всего является неудовлетворительное техническое состояние или же авария по причине некачественного

Как составить график ППР электрооборудования?

Как составить годовой график ППР электрооборудования? На этот вопрос я попытаюсь подробно ответить в сегодняшнем посте.

Ни для кого не секрет, что основным документом, по которому осуществляется ремонт электрооборудования, является годовой график планово-предупредительного ремонта электрооборудования, на основе которого, определяется потребность в ремонтном персонале, в материалах, запасных частях, комплектующих изделиях. В него включается каждая единица, подлежащая капитальному и текущему ремонту электрооборудования.

Для составления годового графика планово-предупредительного ремонта (графика ППР) электрооборудования нам понадобятся нормативы периодичности ремонта оборудования. Эти данные можно найти в паспортных данных завода-изготовителя на электрооборудование, если завод это специально регламентирует, либо использовать справочник «Система технического обслуживания и ремонта энергетического оборудования». Я пользуюсь справочником А.И. Ящура 2008 года, поэтому, далее буду ссылаться именно на этот источник.

Скачать справочник А.И. Ящура

И так. В вашем хозяйстве имеется некоторое количество энергетического оборудования. Все это оборудование необходимо внести в график ППР. Но сначала немного общей информации, что из себя представляет годовой график ППР.

В графе 1 указывается наименование оборудования, как правило, краткая и понятная информация об оборудовании, например название и тип, мощность, фирма изготовитель и т. д. Графа 2 – номер по схеме (инвентарный номер). Я чаще использую номера из электрических однолинейных схем или из технологических. В графах 3-5 указываются нормативы ресурса между капитальными ремонтами и текущими. В графах 6-10 указываются даты последних капитальных и текущих ремонтов. В графах 11-22, каждая из которых соответствует одному месяцу, условным обозначением указывают вид планируемого ремонта: К – капитальный, Т – текущий. В графах 23 и 24 соответственно записываются годовой простой оборудования в ремонте и годовой фонд рабочего времени. Теперь, когда мы рассмотрели общие положения о графике ППР, рассмотрим конкретно взятый пример. Предположим, что у нас в электрохозяйстве, в корпусе 541, есть: 1) масляный трансформатор трехфазный двухобмоточный (Т-1 по схеме) 6/0,4 кВ, 1000 кВА; 2) электродвигатель насоса, асинхронный (обозначение по схеме Н-1), Рн=125 кВт; Шаг 1.

Вносим в пустую форму графика ППР наше оборудование.

Шаг 2.

На этом этапе определяем нормативы ресурса между ремонтами и простоя. а) Для нашего трансформатора: открываем справочник стр.205 и в таблице «Нормативы периодичности, продолжительности и трудоемкости ремонта трансформаторов и комплектных подстанций» находим описание оборудование, которое подходит к нашему трансформатору.
Для своей мощности 1000 кВА выбираем значения периодичности ремонта и простоя при капитальном и текущем ремонтах, и записываем их в свой график.

б) Для электродвигателя по той же схеме — стр.151 Таблица 7.1 (смотри рисунок).

Найденные нормативы в таблицах переносим в наш график ППР

Шаг 3.

Для выбранного электрооборудования нам необходимо определиться с количеством и видом ремонтов в предстоящем году.
Для этого нам необходимо определиться с датами последних ремонтов — капитального и текущего. Предположим, мы составляем график на 2011 год. Оборудование действующее, даты ремонтов нам известны.
Для Т-1 капитальный ремонт проводился в январе 2005 года, текущий – январь 2008 года.
Для двигателя насоса Н-1 капитальный – сентябрь 2009, текущий – март 2010 года. Вносим эти данные в график.

Определяем когда и какие виды ремонта предстоят трансформатору Т-1 в 2011 году. Как мы знаем в году 8640 часов. Берем найденный норматив ресурса между капитальными ремонтами для трансформатора Т-1 103680 ч и делим его на количество часов в году 8640 ч. Производим вычисление 103680/8640 = 12 лет. Таким образом, следующий капитальный ремонт должен проводиться через 12 лет после последнего капитального ремонта, а т.к. последний был в январе 2005 г., значит, следующий планируем на январь 2017 года. По текущему ремонту тот же принцип действия: 25920/8640=3 года. Последний текущий ремонт производился в январе 2008, т.о. 2008+3=2011. Следующий текущий ремонт в январе 2011 года, именно на этот год мы и составляем график, следовательно, в графе 8 (январь) для трансформатора Т-1 вписываем «Т».

Для электродвигателя получаем; капитальный ремонт проводится каждые 6 лет и планируется на сентябрь 2015 года. Текущий проводится 2 раза в год (каждые 6 месяцев) и, согласно последнему текущему ремонту планируем на март и сентябрь 2011 года. Важное замечание: если электрооборудование вновь монтируемое, то все виды ремонта, как правило, «пляшут» от даты ввода оборудования в эксплуатацию.
Наш график приобретает следующий вид:

Шаг 4.

Определяем годовой простой в ремонте.
Для трансформатора он будет равен 8 часам, т.к. в 2011 году мы запланировали один текущий ремонт, а в нормах ресурса на текущий ремонт в знаменателе стоит 8 часом.
Для электродвигателя Н-1 в 2011 году будет два текущих ремонта, норма простоя в текущем ремонте – 10 часов. Умножаем 10 часов на 2 и получаем годовой простой равный 20 часам. В графе годового фонда рабочего времени указываем количество часов, которое данное оборудование будет находиться в работе за вычетом простоев в ремонте. Получаем окончательный вид нашего графика.

Важное замечание: на некоторых предприятиях, энергетики в своих годовых графиках ППР вместо двух последних граф годового простоя и годового фонда указывают только одну графу – «Трудоемкость, чел*час». Эта трудоемкость считается по количеству единиц оборудования и нормам трудоемкости одного ремонта. Такая схема удобна при работе с подрядными организациями, выполняющими ремонтные работы.
Не стоит забывать, что даты ремонтов необходимо согласовывать с механической службой и при необходимости службой КИПиА, а также с другими структурными подразделениями, имеющим непосредственное отношение к ремонту и обслуживанию смежного оборудования. Если у вас возникли вопросы по составлению годового графика ППР, задавайте вопросы, постараюсь, по возможности, на них подробно ответить.

Рекомендуем также

Как составить график ППР электрооборудования?

Как составить годовой график ППР электрооборудования? На этот вопрос я попытаюсь подробно ответить в сегодняшнем посте.

Не для кого не секрет, что основным документом, по которому осуществляется ремонт электрооборудования, является годовой график планово-предупредительного ремонта электрооборудования, на основе которого, определяется потребность в ремонтном персонале, в материалах, запасных частях, комплектующих изделиях. В него включается каждая единица, подлежащая капитальному и текущему ремонту электрооборудования.

Для составления годового графика планово-предупредительного ремонта (графика ППР) электрооборудования нам понадобятся нормативы периодичности ремонта оборудования. Эти данные можно найти в паспортных данных завода-изготовителя на электрооборудование, если завод это специально регламентирует, либо использовать справочник «Система технического обслуживания и ремонта энергетического оборудования». Я пользуюсь справочником А.И. Ящура 2008 года, поэтому, далее буду ссылаться именно на этот источник.

Скачать справочник А.И. Ящура

И так. В вашем хозяйстве имеется некоторое количество энергетического оборудования. Все это оборудование необходимо внести в график ППР. Но сначала немного общей информации, что из себя представляет годовой график ППР.

В графе 1 указывается наименование оборудования, как правило, краткая и понятная информация об оборудовании, например название и тип, мощность, фирма изготовитель и т. д. Графа 2 – номер по схеме (инвентарный номер). Я чаще использую номера из электрических однолинейных схем или из технологических. В графах 3-5 указываются нормативы ресурса между капитальными ремонтами и текущими. В графах 6-10 указываются даты последних капитальных и текущих ремонтов. В графах 11-22, каждая из которых соответствует одному месяцу, условным обозначением указывают вид планируемого ремонта: К – капитальный, Т – текущий. В графах 23 и 24 соответственно записываются годовой простой оборудования в ремонте и годовой фонд рабочего времени. Теперь, когда мы рассмотрели общие положения о графике ППР, рассмотрим конкретно взятый пример. Предположим, что у нас в электрохозяйстве, в корпусе 541, есть: 1)      масляный трансформатор трехфазный двухобмоточный (Т-1 по схеме) 6/0,4 кВ, 1000 кВА; 2)      электродвигатель насоса, асинхронный (обозначение по схеме Н-1), Рн=125 кВт;

Шаг 1. Вносим в пустую форму графика ППР наше оборудование.

Шаг 2. На этом этапе определяем нормативы ресурса между ремонтами и простоя:

а) Для нашего трансформатора: открываем справочник стр.205 и в таблице «Нормативы периодичности, продолжительности и трудоемкости ремонта трансформаторов и комплектных подстанций» находим описание оборудование, которое подходит к нашему трансформатору. Для своей мощности 1000 кВА выбираем значения периодичности ремонта и простоя при капитальном и текущем ремонтах, и записываем их в свой график.

б) Для электродвигателя по той же схеме – стр.151 Таблица 7.1 (смотри рисунок).

Найденные нормативы в таблицах переносим в наш график ППР

Шаг 3. Для выбранного электрооборудования нам необходимо определиться с количеством и видом ремонтов в предстоящем году. Для этого нам необходимо определиться с датами последних ремонтов – капитального и текущего. Предположим, мы составляем график на 2011 год. Оборудование действующее, даты ремонтов нам известны. Для Т-1 капитальный ремонт проводился в январе 2005 года, текущий – январь 2008 года. Для двигателя насоса Н-1 капитальный – сентябрь 2009, текущий – март 2010 года. Вносим эти данные в график.

Определяем когда и какие виды ремонта предстоят трансформатору Т-1 в 2011 году. Как мы знаем в году 8640 часов. Берем найденный норматив ресурса между капитальными ремонтами для трансформатора Т-1 103680 ч и делим его на количество часов в году 8640 ч. Производим вычисление 103680/8640 = 12 лет. Таким образом, следующий капитальный ремонт должен проводиться через 12 лет после последнего капитального ремонта, а т.к. последний был в январе 2005 г., значит, следующий планируем на январь 2017 года. По текущему ремонту тот же принцип действия: 25920/8640=3 года. Последний текущий ремонт производился в январе 2008, т.о. 2008+3=2011. Следующий текущий ремонт в январе 2011 года, именно на этот год мы и составляем график, следовательно, в графе 8 (январь) для трансформатора Т-1 вписываем «Т».

Для электродвигателя получаем; капитальный ремонт проводится каждые 6 лет и планируется на сентябрь 2015 года. Текущий проводится 2 раза в год (каждые 6 месяцев) и, согласно последнему текущему ремонту планируем на март и сентябрь 2011 года. Важное замечание: если электрооборудование вновь монтируемое, то все виды ремонта, как правило, «пляшут» от даты ввода оборудования в эксплуатацию.

Наш график приобретает следующий вид:

Шаг 4. Определяем годовой простой в ремонте. Для трансформатора он будет равен 8 часам, т.к. в 2011 году мы запланировали один текущий ремонт, а в нормах ресурса на текущий ремонт в знаменателе стоит 8 часом. Для электродвигателя Н-1 в 2011 году будет два текущих ремонта, норма простоя в текущем ремонте – 10 часов. Умножаем 10 часов на 2 и получаем годовой простой равный 20 часам. В графе годового фонда рабочего времени указываем количество часов, которое данное оборудование будет находиться в работе за вычетом простоев в ремонте. Получаем окончательный вид нашего графика.

Важное замечание: на некоторых предприятиях, энергетики в своих годовых графиках ППР вместо двух последних граф годового простоя и годового фонда указывают только одну графу – «Трудоемкость, чел*час». Эта трудоемкость считается по количеству единиц оборудования и нормам трудоемкости одного ремонта. Такая схема удобна при работе с подрядными организациями, выполняющими ремонтные работы.

Не стоит забывать, что даты ремонтов необходимо согласовывать с механической службой и при необходимости службой КИПиА, а также с другими структурными подразделениями, имеющим непосредственное отношение к ремонту и обслуживанию смежного оборудования.

Если у вас возникли вопросы по составлению годового графика ППР, задавайте вопросы, постараюсь, по возможности, на них подробно ответить.

Годовой план график ппр электроустановок. Составление графика планово-предупредительного ремонта (ппр)

Система планово-предупредительных ремонтов или система ППР, как принято сокращенно называть данный метод организации ремонтов довольно распространенный метод, зародившийся и получивший широкое распространение в странах бывшего СССР. Особенностью такой «популярности» этого вида организации ремонтного хозяйства явилось то, что она довольно стройно вписывалась в плановую форму экономического управления того времени.

Теперь давайте разберемся в том, что же такое ППР (планово-предупредительный ремонт).

Система планово-предупредительного ремонта (ППР) оборудования
– система технических и организационных мероприятий, направленных на поддержание и (или) восстановление эксплуатационных свойств технологического оборудования и устройств в целом и (или) отдельных единиц оборудования, конструктивных узлов и элементов.

На предприятиях используются различные разновидности систем планово-предупредительных ремонтов (ППР). Основным сходством в их организации является то, что регламентирование ремонтных работ, их периодичности, продолжительности, затрат на эти работы носит плановый характер. Однако, индикаторами для определения сроков выполнения плановых ремонтов служат различные показатели.

Классификация ППР

Я бы выделил несколько разновидностей системы планово-предупредительных ремонтов, которые имеют следующую классификацию:

регламентированный ППР (планово-предупредительный ремонт)

  • ППР по календарным периодам
  • ППР по календарным периодам с корректированием объема работ
  • ППР по наработке
  • ППР с регламентированным контролем
  • ППР по режимам работы

ППР (планово-предупредительный ремонт) по состоянию
:

  • ППР по допустимому уровню параметра
  • ППР по допустимому уровню параметра с корректировкой плана диагностики
  • ППР по допустимому уровню параметра с его прогнозированием
  • ППР с контролем уровня надежности
  • ППР с прогнозом уровня надежности

На практике широко распространена система регламентированного планово-предупредительного ремонта (ППР). Это можно объяснить большей простотой, по сравнению с системой ППР по состоянию. В регламентированном ППР привязка идет к календарным датам и упрощенно принимается тот факт, что оборудование работает в течении всей смены без остановок. В таком случае структура ремонтного цикла более симметрична и имеет меньше фазовых сдвигов. В случае организации системы ППР по какому либо допустимому параметру-индикатору, приходится учитывать большое количество этих индикаторов, специфичных для каждого класса и типа оборудования.

Преимущества использования системы ППР или планово-предупредительного ремонта оборудования

Система планово-предупредительного ремонта оборудования (ППР) имеет большое количество преимуществ, обуславливающих ее широкое применение в промышленности. В качестве основных, я бы выделил следующие плюсы системы:

  • контроль продолжительности межремонтных периодов работы оборудования
  • регламентирование времени простоя оборудования в ремонте
  • прогнозирование затрат на ремонт оборудования, узлов и механизмов
  • анализ причин поломки оборудования
  • расчет численности ремонтного персонала в зависимости от ремонтосложности оборудования

Недостатки системы ППР или планово-предупредительного ремонта оборудования

Наряду с видимыми преимуществами, существует и ряд недостатков системы ППР. Оговорюсь заранее, что они, в основном, применимы к предприятиям стран СНГ.

  • отсутствие удобных инструментов планирования ремонтных работ
  • трудоемкость расчетов трудозатрат
  • трудоемкость учета параметра-индикатора
  • сложность оперативной корректировки планируемых ремонтов

Вышеприведенные недостатки системы ППР касаются определенной специфики парка технологического оборудования, установленного на предприятиях СНГ. В первую очередь это большая степень износа оборудования. Часто износ оборудования достигает отметки в 80 — 95 %. Что значительно деформирует систему планово-предупредительных ремонтов, вынуждая специалистов корректировать графики ППР и выполнять большое количество незапланированных (аварийных) ремонтов, значительной превышающее нормальный объем ремонтных работ . Так же, при использовании метода организации системы ППР по наработке (по прошествии определенного времени работы оборудования) увеличивается трудоемкость системы. В этом случае приходится организовывать учет реально отработанных машинных часов, что, в совокупности с большим парком оборудования (сотни и тысячи единиц) делает эту работу невыполнимой.

Структура ремонтных работ в системе ППР оборудования (планово-предупредительного ремонта)

Структура ремонтных работ в системе ППР оборудования обуславливается требованиями ГОСТ 18322-78 и ГОСТ 28.001-78

Несмотря на то, что система ППР предполагает безаварийную модель эксплуатации и ремонта оборудования, на практике приходится учитывать и неплановые ремонты. Их причиной чаще всего является неудовлетворительное техническое состояние или же авария по причине некачественного

В
основу системы ППР положены следующие
основные принципы:

 выполнение
профилактических работ должно
осуществляться строго по заранее
составленным календарным графикам;

 при
обосновании периодичности выполнения
профилактических работ необходимо
учитывать условия окружающей среды,
временные режимы работы оборудования,
степень ответственности технологических
процессов и пр.;

 объем
и трудоемкость выполняемых профилактических
работ предусматриваются усредненно
(укрупненно) и в каждом конкретном случае
уточняются в зависимости от технического
состояния оборудования;

 конструктивное
исполнение оборудования должно
соответствовать условиям окружающей
среды и режиму работы, исходя из требований
нормативных документов.

Планово-предупредительный
ремонт представляет собой комплекс
работ, направленных на поддержание и
восстановление работоспособности
оборудования. В зависимости от характера
и степени износа оборудования, от объема,
содержания и сложности профилактических
работ он включает межремонтное техническое
обслуживание, текущий, средний и
капитальный ремонты.

Межремонтное
обслуживание носит профилактический
характер. Оно состоит из регулярной
чистки и смазки оборудования, осмотра
и проверки работы его механизмов, замены
деталей с коротким сроком службы,
устранения мелких неисправностей. Эти
работы, как правило, выполняются без
остановки оборудования, в процессе его
текущей эксплуатации.

Текущий
ремонт – это комплекс ремонтных работ,
проводимых между двумя очередными
капитальными ремонтами и состоящий в
замене или восстановлении отдельных
частей. Текущий ремонт производится
без полной разборки оборудования, но
он требует кратковременного останова
и вывода оборудования из работы со
снятием напряжения. При текущем ремонте
оборудования производится наружный
осмотр, чистка, смазка, проверка работы
механизмов, ремонт поломанных и изношенных
деталей, например осмотр и очистка
генератора без выемки ротора, покрытие
лаком лобовых частей, обтирка изоляторов,
осмотр и очистка вводов у трансформаторов
и выключателей без их смены и т.д.

Таким
образом, текущий ремонт выполняется
для обеспечения или восстановления
работоспособности электрооборудования
посредством устранения отказов и
неисправностей, возникающих в процессе
его работы. Во время текущего ремонта
проводятся необходимые измерения и
испытания, позволяющие выявить дефекты
оборудования на ранней стадии их
развития. На основании измерений и
испытаний уточняется объем предстоящего
капитального ремонта. Текущие ремонты
проводят обычно не реже одного раза в
1–2 года.

При
среднем ремонте производятся разборка
отдельных узлов для осмотра, чистки
деталей и устранения обнаруженных
неисправностей, ремонт или замена
быстроизнашивающихся деталей или узлов,
не обеспечивающих нормальной эксплуатации
оборудования до очередного капитального
ремонта. Средний ремонт производится
с периодичностью не чаще 1 раза в год.

При
капитальном ремонте выполняются вскрытие
и ревизия оборудования с тщательным
внутренним осмотром, измерениями
технических параметров и устранением
обнаруженных неисправностей. Капитальный
ремонт выполняется по окончании срока
межремонтного периода, устанавливаемого
для каждого вида оборудования. При
окончательном ремонте заменяются или
восстанавливаются все износившиеся
детали, выполняется модернизация
отдельных элементов и узлов оборудования.
Эти работы требуют разборки агрегатов,
полного наружного и внутреннего ремонта
с проверкой состояния узлов и деталей,
значительного количества
высококвалифицированных рабочих,
длительного останова электрооборудования,
большого объема испытаний и сложных
приспособлений. Основное электрооборудование
подвергается капитальным ремонтам в
определенные сроки.

В
отличие от текущего ремонта средний и
капитальный направлены на восстановление
частично или полностью израсходованного
механического и коммутационного ресурса
оборудования.

По
окончании ремонта производятся сборка
оборудования, наладка и испытания.
Основное оборудование электростанций
и подстанций после предварительной
приемки из ремонта проверяют в работе
под нагрузкой в течение 24 ч.

Заключение
о пригодности оборудования к эксплуатации
делается на основании сравнения
результатов испытаний с действующими
нормами, результатами предыдущих
испытаний, а также измерениями, полученными
на однотипном оборудовании.
Нетранспортабельное оборудование
испытывается в передвижных электротехнических
лабораториях.

Помимо
планово-предупредительных ремонтов в
практике систем электроснабжения имеют
место непланируемые ремонты:
аварийно-восстановительные и внеплановые.
Задачей аварийно-восстановительного
ремонта является ликвидация последствий
аварии или устранение полученных
повреждений, требующих немедленной
остановки оборудования. При чрезвычайных
обстоятельствах (возгорание, перекрытие
изоляции и др.) оборудование останавливается
в ремонт без разрешения диспетчера.

Сроки
проведения капитальных ремонтов
основного оборудования энергообъектов
таковы:

Турбогенераторы
до 100 МВт

Турбогенераторы
свыше 100 МВт

Гидрогенераторы

Синхронные
компенсаторы

Главные
трансформаторы, реакторы и трансформаторы
собственных нужд

Масляные
выключатели

Выключатели
нагрузки, разъединители, заземляющие
ножи

Воздушные
выключатели и их приводы

Компрессоры
для воздушных выключателей

Отделители
и короткозамыкатели с приводами

Конденсаторные
установки

Аккумуляторные
батареи

1
раз в 45 лет

1
раз в 3–4 года

1
раз в 4–6 лет

1
раз в 4–5 лет

Первый
раз не позже, чем через 8 лет после
включения в эксплуатацию, в дальнейшем
– по мере надобности, в зависимости
от результатов измерений их состояния

1
раз в 6–8 лет

1
раз в 4–8 лет

1
раз в 4–6 лет

1
раз в 2–3 года

1
раз в 2–3 года

1
раз в 6 лет

Не
позднее 15 лет после начала эксплуатации

Внеплановые
ремонты согласуются с диспетчером
системы и оформляются соответствующей
заявкой. Их проводят для устранения
различных неполадок в работе оборудования,
а также после сработки им коммутационного
ресурса. Так, в зависимости от типа
выключатели напряжением 6 кВ и выше
выводят во внеплановый ремонт после
отключения 3–10 коротких замыканий при
номинальном токе отключения.

В целях обеспечения надежной работы оборудования и предупреждения неисправностей и износа на предприятиях периодически проводят планово-предупредительный ремонт оборудования (ППР). Он позволяет провести ряд работ, направленных на восстановление оборудования, замену деталей, что обеспечивает экономичную и непрерывную работу оборудования.

Чередование и периодичность планово-предупредительного ремонта (ППР) оборудования определяется назначением оборудования, его конструктивными и ремонтными особенностями, габаритами и условиями эксплуатации.

Оборудование останавливают для планово-предупредительного ремонта, когда оно еще находится в рабочем состоянии. Этот (плановый) принцип вывода оборудования в ремонт позволяет произвести необходимую подготовку к остановке оборудования — как со стороны специалистов сервисного центра, так и со стороны производственного персонала заказчика. Подготовка к планово-предупредительному ремонту оборудования заключается в уточнении дефектов оборудования, подборе и заказе запасных частей и деталей, которые следует сменить при ремонте.

Такая подготовка позволяет осуществлять полный объем ремонтных работ без нарушения нормальной работы предприятия.

Грамотное проведение ППР предполагает:

  • · планирование планово-предупредительного ремонта оборудования;
  • · подготовка оборудования для планово-предупредительного ремонта;
  • · проведение планово-предупредительного ремонта оборудования;
  • · проведение мероприятий, связанных с планово-предупредительным ремонтом и техническим обслуживанием оборудования.

Плановый ремонт оборудования включает в себя следующие этапы:

1. Mежремонтный этап обслуживания.

Межремонтный этап обслуживания оборудования осуществляется в основном без прекращения работы самого оборудования.

Межремонтный этап обслуживания оборудования состоит из:

  • · систематической очистки оборудования;
  • · систематической смазки оборудования;
  • · систематического осмотра оборудования;
  • · систематической регулировки работы оборудования;
  • · смены деталей с малым сроком эксплуатации;
  • · ликвидации малых неисправностей и дефектов.

Межремонтный этап обслуживания — это профилактика другими словами. Межремонтный этап обслуживания заключает в себя каждодневный осмотр и уход за оборудованием и должен быть подобающе организован для того, чтобы:

  • · кардинально продлить период работы оборудования;
  • · сохранить отличное качество работы;
  • · сократить и ускорить затраты, связанные с плановым ремонтом.

Межремонтный этап обслуживания заключается в:

  • · отслеживании, в каком состоянии находится оборудование;
  • · проведении рабочими правил подобающей эксплуатации;
  • · каждодневной чистке и смазке;
  • · своевременной ликвидации мелких поломок и регулировании механизмов.

Межремонтный этап обслуживания осуществляется без остановки процесса производства. Данный этап обслуживания проводят в период перерывов в работе оборудования.

2. Текущий этап планово-предупредительных ремонтов.

Текущий этап планово-предупредительного ремонта зачастую осуществляют, не вскрывая оборудование, на время останавливая работу оборудования. Текущий этап планово-предупредительного ремонта заключается в ликвидации поломок, появляющихся во время работы и состоит из осмотра, смазки деталей, чистки оборудования.

Текущий этап планово-предупредительного ремонта предшествует капитальному. На текущем этапе планово-предупредительного ремонта проводят важные испытания и измерения, ведущие к выявлению изъянов оборудования на раннем этапе их появления. Собрав оборудование на текущем этапе планово-предупредительного ремонта, его налаживают и испытывают.

Постановление о годности оборудования к дальнейшей работе выносится ремонтниками, основывающихся на сравнении итогов испытаний при текущем этапе планово-предупредительного ремонта с существующими нормами, итогами прошлых испытаний. Испытания оборудования, которое нет возможности транспортировать, проводят при помощи электротехнических мобильных лабораторий.

Помимо планово-предупредительного ремонта для ликвидации любых изъянов в работе оборудования осуществляют работы вне плана. Эти работы проводят после исчерпывания всего рабочего ресурса оборудования. Также для устранения последствий аварий проводится аварийно-восстановительный ремонт, который требует незамедлительного прекращения работы оборудования.

3. Средний этап планово-предупредительных ремонтов

Средний этап планово-предупредительного ремонта предназначен для частичного или полного восстановления отработавшего оборудования.

Средний этап планово-предупредительного ремонта заключается в том, чтобы разобрать узлы оборудования для просмотра, очистки деталей и ликвидации выявленных изъянов, смены деталей и узлов, которые быстро изнашиваются, и которые не обеспечивают подобающего использования оборудования до следующего капитального ремонта. Средний этап планово-предупредительного ремонта осуществляют не более одного раза в год.

Средний этап планово-предупредительного ремонта включает в себя ремонт,в котором нормативно-технической документацией устанавливает цикличность, объем и последовательность работ по ремонту, даже не взирая на техническое состояние, в котором находится оборудование.

Средний этап планово-предупредительного ремонта влияет на то, что работа оборудования поддерживается в норме, остается мало шансов на то, что оборудование выйдет из строя.

4. Капитальный ремонт

Капитальный ремонт оборудования осуществляется путем вскрытия оборудования, проверки оборудования с дотошным осмотром «внутренностей», испытаниями, измерениями, ликвидацией выявленных поломок, в результате чего проводится модернизация оборудования. Капитальный ремонт обеспечивает восстановление первоначальных технических характеристик оборудования.

Капитальный ремонт оборудования проводится только после межремонтного периода. Для его осуществления необходимо проведение следующих этапов:

  • · составление графиков выполнения работ;
  • · проведение предварительного осмотра и проверки;
  • · подготовление документации;
  • · подготовление инструментов, запчастей;
  • · выполнение противопожарных мероприятий и по технике безопасности.

Капитальный ремонт оборудования заключается:

  • · в замене или восстановлении изношенных деталей;
  • · модернизации каких-либо деталей;
  • · выполнении профилактических измерений и проверок;
  • · осуществлении работ по ликвидации малых повреждений.

Изъяны, которые обнаруживаются при осуществлении проверки оборудования, ликвидируются при последующем капитальном ремонте оборудования. Поломки, которые носят аварийный характер, ликвидируют незамедлительно.

Конкретный вид оборудования имеет свою периодичность проведения планово-предупредительного ремонта, которая регламентируется правилами технической эксплуатации.

Мероприятия по системе ППР отражаются в соответствующей документации, при строгом учете наличия оборудования, его состояния и движения. В перечень документов входят:

  • · Технический паспорт на каждый механизм или его дубликат.
  • · Карточка учета оборудования (приложение к техническому паспорту).
  • · Годовой цикличный план-график ремонта оборудования.
  • · Годовая план-смета капитального ремонта оборудования.
  • · Месячный план-отчет ремонта оборудования.
  • · Приемо-сдаточный акт на проведение капитального ремонта.
  • · Сменный журнал нарушений работы технологического оборудования.
  • · Выписка из годового графика ППР.

На основании утвержденного годового плана-графика ППР составляется номенклатурный план на производство капитальных и текущих ремонтов с разбивкой по месяцам и кварталам. Перед началом капитального или текущего ремонта необходимо уточнить дату постановки оборудования на ремонт.

Годовой график ППР и таблицы исходных данных являются основанием для составления годового плана-сметы, которая разрабатывается дважды в год. Годовая сумма плана-сметы разбивается по кварталам и месяцам в зависимости от срока проведения капитального ремонта согласно графику ППР данного года.

На основании плана-отчета в бухгалтерию предоставляется отчет о произведенных затратах по капитальному ремонту, а руководителю — отчет о выполнении номенклатурного плана ремонтов по годовому план-графику ППР.

В настоящее время для планово-предупредительного ремонта (ППР) все более широко используются средства вычислительной и микропроцессорной техники (установки, стенды, устройства для диагностики и испытания электрооборудования), влияющие на предупреждение износа оборудования и сокращение сроков ремонта оборудования, уменьшение затрат на ремонт, также способствует повышению эффективности эксплуатации электрооборудования.

При
организации планирования и построения
графиков применяют сетевое календарное
планирование.

Сетевое
планирование и управление включают в
себя 3 основные стадии:

1.Разрабатывается
сетевой график, который отражает весь
комплекс работ, их взаимосвязь в
определенной технологической
последовательности, которую предстоит
выполнить для достижения I поставленной
цели;

2.
Осуществляется
оптимизация сетевого графика, т.е. выбор
полученного варианта;

3.
Оперативное
управление и контроль за ходом выполнения
работ. Порядок построения сетевого
графика:

    составляется
    перечень работ;

    составляется
    перечень событий;

    определяется
    рациональная технологическая
    последовательность и взаимосвязь
    работ;

    определяется
    потребность в материальных и трудовых
    ресурсах по каждой работе;

    устанавливается
    продолжительность работ.

4.2Составление карточки-определителя работ для сетевого графика.

Составление
карточки-определителя работ является
первым этапом сетевого планирования.
Карточка-определитель составляется по
следующим данным:

    нормам
    продолжительности монтажа и срокам
    окончания работ;

    проекту
    производства электромонтажных работ
    и технологических карт;

    действующим
    картам и расценкам на электромонтажные
    работы;

    данным
    о продолжительности выполнения отдельных
    видов работ на основании практического
    опыта.

Отдел
главного энергетика работает в тесном
взаимодействии с отделами:

    капитального
    строительства;

    главного
    механика;

    отделом
    маркетинга;

    планово-экономическим.

      Расчёт
      ремонтного персонала

Чрем=Труд
ппр/Fфак

Чрем=1986/1435=1,3=1человек

По
технике безопасности принимаем 2 человека

Дежурный
персонал – круглосуточно

Смен
в сутки

I
смена-с 7-16 часов

II
смена с 16-23часов

III
смена с 23-7 часов

IV
смена -выходной

5. Эксплуатация электрооборудования.

5.1 Система плановопредупредительного ремонта.

Система
ППР представляет собой комплекс
технических и организационных мероприятий
по уходу, обслуживанию и ремонту
оборудования, осуществляемых в плановом
порядке и носящих предупредительный
характер.

Плановой
эта система называется потому, что все
мероприятия осуществляются по плану
(графику) в заранее установленные сроки.

Предупредительной
она называется потому, что кроме ремонтных
работ включает в себя профилактические
мероприятия, предупреждающие аварии и
поломки. К таким мероприятиям относят:

    ежедневный
    уход;

    надзор
    за оборудованием;

    межремонтное
    обслуживание — проверка на точность;

  • помывка
    и смена масла.

Система
ППР

Межремонтное

обслуживание

Ремонтные
операции

Проверка
на прочность

Промывка

Тех.
ремонт

Средний
ремонт

Замена
масла

Капитальный
ремонт

5.2 Годовой график ппр

Годовой
график планово-предупредительного
ремонта оборудования дает возможность
установить только, в каком месяце данная
единица оборудования будет установлена
и какой вид ремонта предстоит провести.

На
основании годового графика
планово-предупредительного
ремонта производят подсчет плановых
затрат труда на проведение ремонта
оборудования цеха, которые заносят в
ведомость затрат труда.

Имеется
ли на предприятии годовой график
планово-предупредительного ремонта
оборудования и месячные планы-графики
ремонта оборудования по цехам.

Если
на станции составлен четко разработанный
годовой график планово-предупредительных
ремонтов, ремонтная группа загружена
работой в течение всего года. В промежутках
между ремонтами агрегатов эта группа
подготовляет, ремонтирует и комплектует
запасные части и узлы.

Это
следует предусматривать при
составлении годового графика
планово-предупредительного ремонта.

График
ППР составляется механиком цеха совместно
с начальником цеха, согласовывается с
главным механиком завода и утверждается
главным инженером завода.

Номенклатура
ремонтных работ планируется в соответствии
с годовым графиком планово-предупредительного
ремонта оборудования, закрепленного
за бригадой, с учетом технического
состояния каждого станка и агрегата на
момент составления плана-наряда.

Продолжительность
текущих ремонтов устанавливается
заранее по каждому цеху годовым
графиком планово-предупредительного
ремонта. При этом учитывают, что эти
ремонты должны выполняться в нерабочее
время, а если неизбежен простой
оборудования, то он не должен превышать
установленных норм.

Принимая
во внимание все особенности эксплуатации
оборудования, разрабатывают годовой
график планово-предупредительного
ремонта. На основании годового графика
ППР с учетом технического состояния
каждой единицы оборудования составляется
для каждой бригады план-наряд. План-наряд
является основным документом, определяющим
объем работ по номенклатуре, трудоемкость
ремонта и техобслуживания, фонд заработной
платы бригады на планируемый период,
плановые и неплановые простои в ремонте.
Он также является и документом, где
отражается фактическое выполнение
бригадой плановых показателей.

Основные этапы ППР оборудования

Планово-предупредительный грамотно составленный ремонт предусматривает:

Планирование;

Подготовку электрооборудования к ремонту плановому;

Проведение планового ремонта;

Проведение мероприятий, которые связаны с плановым техническим обслуживанием и ремонтом.

Система планово-предупредительного ремонта оборудования включает в себя пару этапов:

1. Этап межремонтный

Выполняется без нарушения работы оборудования. Включает в себя: систематическую очистку; систематическую смазку; систематический осмотр; систематическую регулировку работы электрооборудования; замену деталей, которые обладают небольшим сроком службы; ликвидацию небольших неисправностей.

Другими словами, это профилактика, которая включает в себя ежедневный осмотр и уход, при этом, она должна быть подобающе организована для того, чтобы срок эксплуатации оборудования сделать максимальным, сохранить качественную работу, сократить расходы на плановый ремонт.

Основные работы, выполняемые на межремонтном этапе:

Отслеживание состояния оборудования;

Проведение сотрудниками правил соответствующего использования;

Ежедневная чистка и смазка;

Своевременная ликвидация небольших поломок и регулировки механизмов.

2. Этап текущий

Планово-предупредительный текущий ремонт электрооборудования чаще всего выполняется без разборки оборудования, только останавливается его работа. Включает в себя ликвидацию поломок, возникших в период работы. На текущем этапе проводятся измерения и испытания, с помощью которых выявляются изъяны оборудования на ранней стадии.

Решение о годности электрооборудования выносят ремонтники. Это постановление основывается на сравнении выводов испытаний при плановом текущем ремонте. Кроме планового ремонта для устранения дефектов в работе оборудования выполняются работы вне плана. Проводятся они после исчерпания всего ресурса оборудования.

3. Этап средний

Проводится для полного или частичного восстановления отслужившего оборудования. Включает в себя разборку узлов, предназначенную для просмотра, чистки механизмов и устранения выявленных дефектов, замены некоторых быстро изнашиваемых деталей. Осуществляется средний этап не чаще 1 раза в год.

Система на среднем этапе планово-предупредительного ремонта оборудования включает в себя установку цикличности, объема и последовательности работ в соответствии с нормативно-технической документацией. Средний этап влияет на поддержание оборудования в норме.

4. Капитальный ремонт

Проводится путем вскрытия электрооборудования, его полной проверки с осмотром всех деталей. Включает в себя испытания, измерения, ликвидацию выявленных неисправностей, вследствие которых выполняется модернизация электрооборудования. В результате капитального ремонта происходит полное восстановление технических параметров устройств.

Проведение капитального ремонта возможно только после межремонтного этапа. Для его проведения необходимо выполнить следующее:

Составить графики производства работ;

Провести предварительный осмотр и проверку;

Подготовить документы;

Подготовить инструменты и необходимые сменные запчасти;

Выполнить противопожарные мероприятия.

Капитальный ремонт включает в себя:

Замену или восстановление изношенных механизмов;

Модернизацию каких-либо механизмов;

Выполнение профилактических проверок и измерений;

Осуществление работ, связанных с устранением небольших повреждений.

Неисправности, обнаруженные во время проверки оборудования, устраняются при последующем ремонте. А поломки, имеющие аварийный характер, ликвидируются немедленно.

Системы ППР и её основные понятия

Система планово-предупредительного ремонта энергетического оборудования (далее -СистемаППРЭО) -это комплекс методических рекомендаций, норм и нормативов, предназначенных для обеспечения эффективной организации, планирования и проведения технического обслуживания (ТО) и ремонта энергетического оборудования. Рекомендации, приведенные в настоящей Системе ППР ЭО, могут использоваться на предприятиях любых видов деятельности и форм собственности, применяющих аналогичное оборудование, с учетом конкретных условий их работы.

Планово-предупредительный характер Системы ППР ЭО реализуется: проведением с заданной периодичностью ремонтов оборудования, сроки выполнения и материально-техническое обеспечение которых планируется заранее; проведением операций ТО и контроля технического состояния, направленных на предупреждение отказов оборудования и поддержание его исправности и работоспособности в интервалах между ремонтами.

Система ППР ЭО создавалась с учетом новых экономических и правовых условий, а в техническом плане -при максимальном использовании: возможностей и преимуществ агрегатного метода ремонта; всего спектра стратегий, форм и методов ТО и ремонта, в т. ч. новых средств и методов технической диагностики; современной вычислительной техники и компьютерных технологий сбора, накопления и обработки информации о состоянии оборудования, планирования ремонтно-профилактических воздействий и их материально-технического обеспечения.

Действие Системы ППР ЭО распространяется на все оборудование энергетических и технологических цехов предприятий вне зависимости от места его использования.

Все эксплуатируемое на предприятиях оборудование подразделяется на основное и неосновное. Основным является оборудование, при непосредственном участии которого осуществляются основные энергетические и технологические процессы получения продукта (конечного или промежуточного), и вы ход которого из строя приводит к прекращению или резкому сокращению выпуска продукции (энергии). Неосновное оборудование обеспечивает полноценное протекание энергетических и технологических процессов и работу основного оборудования.

В зависимости от производственной значимости и выполняемых функций в энергетических и технологических процессах оборудование одного и того же вида и наименования может быть отнесено как к основному, так и к неосновному.

Система ППР ЭО предусматривает, что потребность оборудования в ремонтно профилактических воздействиях удовлетворяется сочетанием различных видов ТО и плановых ремонтов оборудования, различающихся периодичностью и составом работ. В зависимости от производственной значимости оборудования, влияния его отказов на безопасность персонала и стабильность энерготехнологических процессов ремонтные воздействия реализуются в виде регламентированного ремонта, ремонта по наработке, ремонта по техническому состоянию, либо в виде их сочетания.

Таблица 5 — количество ремонтов в 12 месяцев

Таблица 6 — Плановый баланс рабочего времени на год

Коэфицент списочного состава

  • 1. Для прирывного производства =1,8
  • 2. Для неприрывного производства =1,6

Что включает в себя ппр электрооборудования. Как составить график ППР электрооборудования

обеспечить своевременное и качественное выполнение технического обслуживания, планово-предупредительных ремонтов (ППР) и профилактических электроустановок;

Рассмотрим понятие планово-предупредительных ремонтов (ППР) электроустановок.

Планово-предупредительный ремонт
представляет собой определенную систему работ по поддержанию электрооборудования и других элементов электроустановок в нормальном (рабочем) состоянии.

Система планово-предупредительного ремонта (система ППР)
электрооборудования предусматривает межремонтное обслуживание, текущий, средний и капитальный ремонты.

  • Межремонтное обслуживание включает:

1. эксплуатационный уход — чистку, смазку, обтирку, регулярный наружный осмотр и пр.;
2. мелкий ремонт электрооборудования — исправление мелких деталей, крепление деталей, подтяжку разлаженных креплений.

  • Текущий ремонт электроустановок предусматривает:

1. замену быстро изнашивающихся деталей.
2. исправление малых дефектов, промывку и чистку масляных и охлаждающих систем.

В период текущего ремонта выявляют состояние электрооборудования и степень необходимости в среднем и капитальном ремонтах, корректируют первоначально намеченные сроки ремонта.

Текущий ремонт производят на месте установки электрооборудования.

Для электродвигателей
осуществляются следующие операции:
1. наружный осмотр и протирка электродвигателя от пыли, масла и грязи;
2. проверка:
щитков для зажимов;
радиального и аксиального зазоров;
вращения смазочного кольца;
крепления электродвигателя;
3. наличия смазочного масла в подшипниках;
4. восстановление изоляции у перемычек и выводных концов;
5. проверка исправности заземления, натяжения ремня, правильного подбора плавких вставок;
6. измерение сопротивления изоляции обмоток мегомметром.

Для пускорегулирующей аппаратуры требуется:

1. наружный осмотр и протирка;
2. зачистка подгоревших контактов;
3. регулировка нажатия скользящих контактов;
4. проверка:
а) контактов в соединениях;
б) работы магнитопровода;
в) плотности прилегания контактов;
г) уставки реле или термоэлемента;
5. регулировка пружин и работы механической части;
6. проверка правильности заземления прибора.

  • Средний ремонт электроустановок.

Средний ремонт предусматривает частичную разборку электрооборудования, разборку отдельных узлов, ремонт или замену изношенных деталей, измерение и определение состояния деталей и узлов, составление предварительной ведомости дефектов, снятие эскизов и проверку чертежей на запасные детали, проверку и опробование электрооборудования или его отдельных узлов.

Средний ремонт производят на месте установки электрооборудования или в ремонтной мастерской.

Для электродвигателей
выполняют все операции текущего ремонта; кроме того, предусматривается:
1. полная разборка электродвигателя с устранением поврежденных мест обмотки без ее замены;
2. промывка механических частей электродвигателя;
3. мойка, пропитка и сушка обмоток;
4. покрытие обмоток лаком;
5. проверка исправности и крепления вентилятора;
6. при необходимости проточка шеек вала ротора;
7. проверка и выверка зазоров;
8. смена фланцевых прокладок;
9

5. ФОРМЫ РЕМОНТНОЙ ДОКУМЕНТАЦИИ

5.1. Ремонтная документация настоящего Справочника максимально унифицирована с документацией отраслевых «Систем технического обслуживания и ремонта энергетического оборудования». Предусматривается ведение следующих форм ремонтной документации (формы 1-19):

сменный журнал выявленных дефектов и работ по их устранению; ремонтный журнал; ведомость дефектов; смета затрат;

акт на сдачу в капитальный ремонт;

акт на выдачу из капитального ремонта;

годовой план-график планово-предупредительного ремонта;

месячный план-график-отчет ППР или месячный отчет о ремонте;

ведомость годовых затрат на ремонты;

акт на изменение календарного срока ремонта;

график остановочного ремонта;

журнал учета установки и снятия заглушек;

акт приемки работ после остановочного ремонта;

паспорт энергетического оборудования;

номенклатура основного оборудования цеха;

номенклатура вспомогательного оборудования;

наряд-допуск на проведение ремонтных работ;

разрешение на производство земляных работ на территории.

5.2. Изменения и дополнения к ранее существовавшим формам ремонтной документации произведены по результатам апробации «Единого положения о планово-предупредительных ремонтах оборудования промышленных предприятий России» (Распоряжение Минпромнауки России от 29.052003 г. 05.900 114–108).

5.3. Основным документом, по которому осуществляется ремонт оборудования, является годовой план-график ремонта (форма 7), на основе которого определяется потребность в ремонтном персонале, в материалах, запасных частях, покупных комплектующих изделиях. В него включается каждая единица подлежащего капитальному ремонту оборудования. Основой для составления годового плана-графика служат приведенные в настоящем Справочнике нормативы периодичности ремонта оборудования.

5.4. С целью увязки сроков ремонта энергетического оборудования с технологическим оборудованием годовой график согласовывается с ОГМ предприятия. При необходимости использования услуг службы главного прибориста плановые сроки ремонта согласовываются с ОГП. Сроки ремонта основного оборудования, лимитирующего выполнение производственной программы, согласовываются с плановым отделом предприятия.

5.5. В графах 11–22 годового плана-графика (форма 7), каждая из которых соответствует одному месяцу, условным обозначением в виде дроби указывается: в числителе – планируемый вид ремонта (К – капитальный, Т – текущий), в знаменателе – продолжительность простоя в часах. Отметки о фактическом выполнении ремонтов в этих графах производятся путем закрашивания планируемых цифр цветным карандашом.

В графах 23 и 24 соответственно записываются годовой простой оборудования в ремонте и годовой фонд рабочего времени.

5.6. Оперативным документом по ремонту оборудования является месячный план-график-отчет, утверждаемый главным энергетиком предприятия по каждому энергетическому цеху и участку (форма 8). Допускается вместо месячного плана-графика-отчета ведение месячного отчета о ремонте (форма 8А).

5.7. В этом случае месячное планирование ремонтов осуществляется согласно годовому плану-графику ремонта.

5.8. В графах 7-37 (форма 8), каждая из которых соответствует одному дню месяца, условным обозначением в виде дроби указывается: в числителе – вид ремонта (К – капитальный, Т – текущий), в знаменателе – его продолжительность (текущего – в часах, капитального – в сутках).

5.9. Отметка о фактическом выполнении ремонтов производится после их окончания специально назначенным ответственным лицом в ОГЭ, в производственных цехах – мастером цеха.

5.10. Журнал учета установки и снятия заглушек (форма 14) ведется заместителем начальника энергетического цеха (начальником отделения, установки, начальником смены).

5.11. Пояснения о порядке ведения остальной ремонтной документации приведены выше в соответствующих разделах.

5.12. Приведенные в настоящем разделе формы ремонтной документации являются типовыми. В зависимости от сложившейся в ремонтных службах предприятий специфики учета проводимых ремонтно-профилактических мероприятий, не регламентированных настоящим Справочником (ремонтные осмотры, проверки, испытания и т. п.), в формы ремонтной документации могут включаться дополнительные графы (пункты).

Форма 1

Форма 2

Форма 3

Форма 4

Форма 5

Форма 6

Форма 7

Форма 8

Форма 8А

Форма 9

Форма 10

Форма 11

Форма 12

Форма 13

Форма 14

В
основу системы ППР положены следующие
основные принципы:

 выполнение
профилактических работ должно
осуществляться строго по заранее
составленным календарным графикам;

 при
обосновании периодичности выполнения
профилактических работ необходимо
учитывать условия окружающей среды,
временные режимы работы оборудования,
степень ответственности технологических
процессов и пр. ;

 объем
и трудоемкость выполняемых профилактических
работ предусматриваются усредненно
(укрупненно) и в каждом конкретном случае
уточняются в зависимости от технического
состояния оборудования;

 конструктивное
исполнение оборудования должно
соответствовать условиям окружающей
среды и режиму работы, исходя из требований
нормативных документов.

Планово-предупредительный
ремонт представляет собой комплекс
работ, направленных на поддержание и
восстановление работоспособности
оборудования. В зависимости от характера
и степени износа оборудования, от объема,
содержания и сложности профилактических
работ он включает межремонтное техническое
обслуживание, текущий, средний и
капитальный ремонты.

Межремонтное
обслуживание носит профилактический
характер. Оно состоит из регулярной
чистки и смазки оборудования, осмотра
и проверки работы его механизмов, замены
деталей с коротким сроком службы,
устранения мелких неисправностей. Эти
работы, как правило, выполняются без
остановки оборудования, в процессе его
текущей эксплуатации.

Текущий
ремонт – это комплекс ремонтных работ,
проводимых между двумя очередными
капитальными ремонтами и состоящий в
замене или восстановлении отдельных
частей. Текущий ремонт производится
без полной разборки оборудования, но
он требует кратковременного останова
и вывода оборудования из работы со
снятием напряжения. При текущем ремонте
оборудования производится наружный
осмотр, чистка, смазка, проверка работы
механизмов, ремонт поломанных и изношенных
деталей, например осмотр и очистка
генератора без выемки ротора, покрытие
лаком лобовых частей, обтирка изоляторов,
осмотр и очистка вводов у трансформаторов
и выключателей без их смены и т.д.

Таким
образом, текущий ремонт выполняется
для обеспечения или восстановления
работоспособности электрооборудования
посредством устранения отказов и
неисправностей, возникающих в процессе
его работы. Во время текущего ремонта
проводятся необходимые измерения и
испытания, позволяющие выявить дефекты
оборудования на ранней стадии их
развития. На основании измерений и
испытаний уточняется объем предстоящего
капитального ремонта. Текущие ремонты
проводят обычно не реже одного раза в
1–2 года.

При
среднем ремонте производятся разборка
отдельных узлов для осмотра, чистки
деталей и устранения обнаруженных
неисправностей, ремонт или замена
быстроизнашивающихся деталей или узлов,
не обеспечивающих нормальной эксплуатации
оборудования до очередного капитального
ремонта. Средний ремонт производится
с периодичностью не чаще 1 раза в год.

При
капитальном ремонте выполняются вскрытие
и ревизия оборудования с тщательным
внутренним осмотром, измерениями
технических параметров и устранением
обнаруженных неисправностей. Капитальный
ремонт выполняется по окончании срока
межремонтного периода, устанавливаемого
для каждого вида оборудования. При
окончательном ремонте заменяются или
восстанавливаются все износившиеся
детали, выполняется модернизация
отдельных элементов и узлов оборудования.
Эти работы требуют разборки агрегатов,
полного наружного и внутреннего ремонта
с проверкой состояния узлов и деталей,
значительного количества
высококвалифицированных рабочих,
длительного останова электрооборудования,
большого объема испытаний и сложных
приспособлений. Основное электрооборудование
подвергается капитальным ремонтам в
определенные сроки.

В
отличие от текущего ремонта средний и
капитальный направлены на восстановление
частично или полностью израсходованного
механического и коммутационного ресурса
оборудования.

По
окончании ремонта производятся сборка
оборудования, наладка и испытания.
Основное оборудование электростанций
и подстанций после предварительной
приемки из ремонта проверяют в работе
под нагрузкой в течение 24 ч.

Заключение
о пригодности оборудования к эксплуатации
делается на основании сравнения
результатов испытаний с действующими
нормами, результатами предыдущих
испытаний, а также измерениями, полученными
на однотипном оборудовании.
Нетранспортабельное оборудование
испытывается в передвижных электротехнических
лабораториях.

Помимо
планово-предупредительных ремонтов в
практике систем электроснабжения имеют
место непланируемые ремонты:
аварийно-восстановительные и внеплановые.
Задачей аварийно-восстановительного
ремонта является ликвидация последствий
аварии или устранение полученных
повреждений, требующих немедленной
остановки оборудования. При чрезвычайных
обстоятельствах (возгорание, перекрытие
изоляции и др.) оборудование останавливается
в ремонт без разрешения диспетчера.

Сроки
проведения капитальных ремонтов
основного оборудования энергообъектов
таковы:

Турбогенераторы
до 100 МВт

Турбогенераторы
свыше 100 МВт

Гидрогенераторы

Синхронные
компенсаторы

Главные
трансформаторы, реакторы и трансформаторы
собственных нужд

Масляные
выключатели

Выключатели
нагрузки, разъединители, заземляющие
ножи

Воздушные
выключатели и их приводы

Компрессоры
для воздушных выключателей

Отделители
и короткозамыкатели с приводами

Конденсаторные
установки

Аккумуляторные
батареи

1
раз в 45 лет

1
раз в 3–4 года

1
раз в 4–6 лет

1
раз в 4–5 лет

Первый
раз не позже, чем через 8 лет после
включения в эксплуатацию, в дальнейшем
– по мере надобности, в зависимости
от результатов измерений их состояния

1
раз в 6–8 лет

1
раз в 4–8 лет

1
раз в 4–6 лет

1
раз в 2–3 года

1
раз в 2–3 года

1
раз в 6 лет

Не
позднее 15 лет после начала эксплуатации

Внеплановые
ремонты согласуются с диспетчером
системы и оформляются соответствующей
заявкой. Их проводят для устранения
различных неполадок в работе оборудования,
а также после сработки им коммутационного
ресурса. Так, в зависимости от типа
выключатели напряжением 6 кВ и выше
выводят во внеплановый ремонт после
отключения 3–10 коротких замыканий при
номинальном токе отключения.

Инструкция

Найдите информацию о том, как часто по нормам законодательства нужно проводить профилактический ремонт оборудования того типа, который используется в вашей организации. Для этого существую специальные сборники нормативов по типам оборудования. Их можно приобрести в книжных магазинах в отделах технической литературы или взять в библиотеке. Но при этом ввиду, что должны быть актуальными, поэтому выбирайте самый новый сборник из предлагаемых.

Начните заполнять созданную таблицу. В первой графе запишите оборудования, модификацию и фирму-производителя. Далее укажите инвентарный номер, данный этой технике на вашем предприятии. В графах с третью по пятую заносится информация о том, сколько может проработать то или иное техническое устройство между плановыми ремонтами. Возьмите эту информацию из справочника по нормативам.

С шестого по десятый пункт дается информация о том, когда проводились последние ремонты оборудования. Указываются как плановые проверки, так и различных неожиданно возникших неполадок.

Далее пункты с одиннадцатого по двадцатый второй обозначаются месяцами наступающего года. В каждом из них вы должны поставить отметку, планируется ли плановый или капитальный ремонт конкретного в этот период. Перед этим просмотрите нормативы на ремонт оборудования и сделайте вывод о том, когда лучше всего провести техническую проверку того или иного станка.

В двадцать третьей графе нужно годовой срок нахождения станка в . Для этого сложите все дни, которые полагаются на ремонт этого типа оборудования по регламенту, и укажите в таблице получившуюся цифру.

В последнем, двадцать четвертом пункте, укажите общее время, которое должен проработать станок в течение года. Для этого сложите все часы, в течение которых будет аппарат в году, и вычтите из них время, отведенное на ремонт.

Источники:

  • как сделать ппр

Работа редакции – сложный механизм, в котором все должно функционировать без перебоев. Одна небольшая ошибка или промедление – и номер газеты или журнала может не выйти в срок. Чтобы избежать разных неприятных и непредвиденных ситуаций, необходим редакционный график или план. Графики бывают разные – на один номер, на неделю, квартал, месяц, год.

Инструкция

Допустим, вам нужно составить редакционный план на сдачу ближайшего номера журнала. Предположим, вы – выпускающий редактор специализированного ежемесячного журнала для владельцев торговых точек. В запасе на допечатную подготовку издания у вас есть один месяц. Первым делом вам необходимо обозначить тему номера. Например, актуально будет сейчас поговорить с предпринимателями об особенностях летней торговли.

Затем определитесь, к какому сроку должен быть подготовлен каждый материал. Это также можно отметить в созданной таблице. Не забывайте, что на подготовку материалов журналистам потребуется время для сбора фактуры, проведения интервью, написания текстов. А чтобы журнал вовремя попал в типографский цех, также потребуется время и на работу других, не менее важных, сотрудников редакции. Учтите эти моменты при составлении графика.

Также в редакционном плане необходимо отметить сроки работы , корректоров и прочих специалистов, работающих над созданием номера. Для удобства можно сделать еще одну таблицу. В ней отметьте сроки, которые потребуются на вычитку текстов редактором,

Основным документом, по которому осуществляется ремонт электрооборудования, является годовой график планово-предупредительного ремонта электрооборудования, на основе которого, определяется потребность в ремонтном персонале, в материалах, запасных частях, комплектующих изделиях. В него включается каждая единица, подлежащая капитальному и текущему ремонту электрооборудования.

Для составления годового графика планово-предупредительного ремонта (графика ППР) электрооборудования нам понадобятся нормативы периодичности ремонта оборудования. Эти данные можно найти в паспортных данных завода-изготовителя на электрооборудование, если завод это специально регламентирует, либо использовать справочник «Система технического обслуживания и ремонта энергетического оборудования». Воспользуемся справочником А.И. Ящура 2008 года.

Рассмотрим конкретно взятый пример. Предположим, что у нас в электрохозяйстве, в корпусе 541, есть:

1. Масляный трансформатор трехфазный двухобмоточный 6/0,4 кВ,

2. Электродвигатель насоса, асинхронный Рн=125 кВт;

Шаг 1.

Вносим в пустую форму таблицы «Исходные данные для составления графика ППР» наше оборудование.

Шаг 2.

На этом этапе определяем нормативы ресурса между ремонтами и простоя.

a) Для нашего трансформатора: открываем справочник стр.205 и в таблице «Нормативы периодичности, продолжительности и трудоемкости ремонта трансформаторов и комплектных подстанций» находим описание оборудование, которое подходит к нашему трансформатору. Для своей мощности 1000 кВА выбираем значения периодичности ремонта и простоя при капитальном и текущем ремонтах, и записываем их в таблицу «Исходные данные для составления графика ППР».

б) Для электродвигателя по той же схеме – стр. 151 Таблица 7.1 (смотри рисунок).

Найденные нормативы в таблицах переносим в таблицу «Исходные данные для составления графика ППР».

Таблица. — Исходные данные для составления графика ППР

Очередные осмотры электрооборудования (без их отключения) производятся один раз в месяц. Продолжительность и трудоемкость ТО электрического оборудования следует предусматривать 10% от текущего ремонта.

Для того чтобы определить сколько будет длиться в месяцах ремонт необходимо количество часов периодичности ремонта по оборудованию разделить на количество часов в месяц.
Производим вычисление для трансформатора Т-1: 103680/720 = 144 мес.

Шаг 3.

После таблицы «Исходные данные для составления графика ППР» необходимо рассчитать количество ремонтов между осмотрами и составить по каждому типу оборудования структуру ремонтного цикла.

Шаг 4.

Для выбранного электрооборудования нам необходимо определиться с количеством и видом ремонтов в предстоящем году. Для этого нам необходимо определиться с датами последних ремонтов – капитального и текущего. Предположим, мы составляем график на 2014 год. Оборудование действующее, даты ремонтов допустим нам известны. Для трансформатора Т-1 капитальный ремонт проводился в январе 2008 года, текущий – январь 2011 года. Для электродвигателя Н-1 капитальный – сентябрь 2012, текущий – март 2013 года.

Определяем когда и какие виды ремонта предстоят трансформатору Т-1 в 2014 году. Как мы знаем в году 8640 часов. Берем найденный норматив ресурса между капитальными ремонтами для трансформатора Т-1 103680 ч. и делим его на количество часов в году 8640 ч. Производим вычисление 103680/8640 = 12 лет. Таким образом, следующий капитальный ремонт должен проводиться через 12 лет после последнего капитального ремонта, а т.к. последний был в январе 2008 г., значит, следующий планируем на январь 2020 года.

По текущему ремонту тот же принцип действия: 25920/8640=3 года. Последний текущий ремонт производился в январе 2011, т. о. 2011+3=2014. Следующий текущий ремонт в январе 2014 года, именно на этот год мы и составляем график, следовательно, в графе 8 (январь) для трансформатора Т-1 вписываем «Т».

Для электродвигателя получаем: капитальный ремонт проводится каждые 6 лет и планируется на сентябрь 2018 года. Текущий проводится 2 раза в год (каждые 6 месяцев) и, согласно последнему текущему ремонту планируем на март и сентябрь 2014 года.

Важное замечание: если электрооборудование вновь монтируемое, то все виды ремонта, как правило, «пляшут» от даты ввода оборудования в эксплуатацию.

Шаг 5.

Определяем годовой простой текущего ремонта. Для трансформатора он будет равен 8 часам, т.к. в 2014 году мы запланировали один текущий ремонт, а в нормах ресурса на текущий ремонт — 8 часов. Для электродвигателя Н-1 в 2014 году будет два текущих ремонта, норма простоя в текущем ремонте – 10 часов. Умножаем 10 часов на 2 и получаем годовой простой равный 20 часам.

Шаг 6.

Определяем годовую трудоемкость ремонтов.

Для трансформатора он будет равен 62 чел/час., т.к. в 2014 году мы запланировали один текущий ремонт, а в нормах ресурса на текущий ремонт — 62 чел/час. Для электродвигателя Н-1 в 2014 году будет два текущих ремонта, норма трудоемкости в текущем ремонте – 20 чел/час. Умножаем 20 чел/час на 2 и получаем годовую трудоемкость — 40 чел/час.

Наш график приобретает следующий вид:

Шаг 7.

На основании структуры ремонтного цикла по каждому оборудованию проставляем количество осмотров между ремонтами и определяем годовой простой по ТО.

Для одного трансформатора простой будет равен 0,8 часам, по структуре ремонтного цикла количество осмотров между ремонтами — 35ТО. В 2014 году мы запланировали один текущий ремонт, поэтому количество осмотров будет всего 11, норма годового простоя ТО составит 8,8 (11 умножаем на 0,8).

Для электродвигателя Н-1 простой будет равен 0,1 часам, по структуре ремонтного цикла количество осмотров между ремонтами — 5ТО. В 2014 году мы запланировали два текущего ремонта, поэтому количество осмотров будет 10, норма годового простоя ТО составит 1,0 (10 умножаем на 0,1).

Трудоемкость считается по количеству единиц оборудования и нормам трудоемкости одного ремонта.
Для трансформатора он будет равен 68,2 чел/час (6,2 чел/час умножаем на 11ТО).

Проверка электроустановок за 1000 руб.

Проверка электроустановок согласно норм и правил производиться с периодичностью согласно таблицы:

Электроустановочное оборудование

Объем испытаний

Нормативная документация

Периодичность

1

Электрораспределительные сети помещений, аппараты защиты, электроустановки и т.д. в помещениях без повышенной опасности

-визуальный осмотр установки;

По графику ППР

-испытание сопротивления изоляции проводов и кабелей

ПТЭЭП 2. 12.17, ПТЭЭП приложение 3.1, табл. 37.

не реже 1 раза в 3 года

в особо опасных8.3 помещениях по электроопасности и наружных установках8.4 производятся не реже 1 раз в год

-испытание непрерывности защитных проводников (замер переходного сопротивления)

ПТЭЭП приложение 3, п.28.5

по графику ППР (К,Т,М) после проверки срабатывания защиты

-замер полного сопротивления петли фаза-нуль (проверка срабатывания защиты)

ПТЭЭП п.2.7.17, ПТЭЭП приложение 3, п.28.4

после монтажа новой КЛ и оборудования, по графику ППР (К,Т,М)

-проверка работоспособности УЗО

ПТЭЭП приложение 3, п.28.7.

не реже 1 раза в 3 месяца

-проверка автоматических выключателей

ПТЭЭП приложение 3, п.28.6.

Приемка электроустановки, по графику ППР (К)

2

Электроустановках, во взрывоопасных зонах (ПУЭ 7 п. 7.3.22)10, напряжением до 1000 В с глухозаземленной нейтралью (системы TN)

Полное сопротивление петли фаза-нуль электроприемников, относящихся к данной электроустановке и присоединенных к каждой сборке, шкафу и т.д., и проверяться кратность тока КЗ, обеспечивающая надежность срабатывания защитных устройств.

ПТЭЭП п.3.4.12

не реже 1 раза в 2 года

При отказе устройств защиты электроустановок

3

Помещения розничной торговли

Сопротивление изоляции электросети

ПОТ РМ-014-2000 «Межотраслевые правила по охране труда в розничной торговле»8.5.18, ПТЭЭП приложение 3 табл. 37

без повышенной8.1 электроопасности не реже 1 раза в год

в особо опасных8.3 помещениях (или с повышенной опасностью8. 2) по электроопасности не реже 1 раза в 0,5 года

Испытания защитного заземления (зануления)

ПОТ РМ-014-2000 «Межотраслевые правила по охране труда в розничной торговле» п.8.5.18

не реже 1 раза в год

Осмотр и проверка сети освещения:

Проверка действия автомата аварийного освещения

не реже 1 раза в месяц в дневное время

Проверка исправности аварийного освещения при отключении рабочего освещения

не реже 2 раз в год

Техническое обслуживание — Электроконтакт

Для безопасной эксплуатации объекта необходимо обеспечить качественное и своевременное обслуживание электроустановок.

Большинство пожаров по статистике происходит из-за короткого замыкания в электроустановках.

Заключив с нами договор на техническое обслуживание электроустановок, Вы избавите себя от всех проблем, связанных с электричеством. При выполнении полного комплекса работ нашей организацией Вы решаете все проблемы еще до их возникновения.

Работники нашей компании проходят обязательную профессиональную подготовку и обучение в специализированных учебных центрах. Штат укомплектован всеми необходимыми средствами защиты.

Наши специалисты качественно и оперативно разработают и внедрят систему планово предупредительных ремонтов и технического обслуживания электрооборудования вашего объекта.

Кроме того, наши специалисты при необходимости могут предоставлять Ваши интересы в энергоснабжающей организации и надзорных органах.

Использование услуг нашей компании по обслуживанию систем энергоснабжения Вашего предприятия, может оказаться выгодным по следующим причинам:

  • экономия на заработной плате своему электротехническому персоналу;
  • отсутствие расходов на приобретение, хранение и ежегодную поверку измерительных приборов и эксплуатационных инструментов;
  • профессиональной обработки документации профильными специалистами, что минимизирует риск штрафных санкций со стороны надзорных органов;
  • более полной ответственности по своим обязательствам сторонней фирмы по сравнению со штатным электротехническим персоналом;
  • решение проблемы ухода в отпуск, болезней или увольнения электротехнического персонала, и, как следствие, сохранения полного контроля над функционированием систем энергоснабжения предприятия в течение всего года;
  • отсутствие необходимости закреплять за штатным сотрудником рабочее место, обеспечивать его спецодеждой и инструментом, подготавливать и периодически обучать его;
  • консультативные услуги по энергоснабжению.

Следует понимать существенное отличие между подрядным способом выполнения ремонтных работ и аутсорсингом. Аутсорсинговый подход подразумевает обоюдную заинтересованность заказчика и сервисной организации в снижении аварийности. Фиксированная сумма договора на сервисное обслуживание стимулирует аутсорсинговую компанию повышать эффективность своей работы и снижать издержки на ТОиР. «В этом и состоит принципиальное отличие аутсорсинговой модели от схемы подряда, где подрядчик заинтересован в поломках оборудования»

Бесперебойное функционирование систем энергоснабжения Вашего предприятия – это наша работа.

Лицо, ответственное за электрохозяйство потребителя, должно иметь соответствующую группу по электробезопасности и высшее образование по соответствующему направлению (специальности) энергетического профиля, а также стаж работы по этому направлению:

  • для лица с полным высшим образованием (с образовательноквалификационным уровнем специалист, магистр) — не менее 1 года;
  • для лица с базовым высшим образованием (с образовательноквалификационным уровнем младший специалист, бакалавр) — не менее 2 лет.

В случае, если у потребителя используются электроустановки II и III категорий по надежности электроснабжения на напряжение до 1 кВ, допускается, в виде исключения, назначать лицо, ответственное за электрохозяйство потребителя, из числа работников, имеющих группу по электробезопасности не ниже ІV и стаж работы:

  • с профессионально-техническим образованием по соответствующему направлению (специальности) — не менее 3 лет;
  • с полным общим средним образованием, которое прошло специальную подготовку, — не менее 4 лет.

Электрическая схема 101: Знание основ электрической схемы

План рисуется в определенном масштабе и представляет собой схему или перечень нескольких шагов. Он показывает все детали ресурсов и времени для достижения цели. Итак, что такое план электроснабжения ? Давайте обсудим это кратко с его целью и кучей примеров. Если вам это интересно, продолжайте читать.

Что такое электросхема?

Электрический план иногда называют электрическим чертежом или схемой подключения. Это тип технического чертежа, который обеспечивает визуальное представление и описывает схемы и электрические системы. Он состоит из электрических символов и линий, которые демонстрируют электрический дизайн инженера своим клиентам. Короче говоря, электрический план описывает положение всех электрических аппаратов.

Электрический чертеж может включать в себя все эти основные детали, описанные ниже:

  • Соединение электрических проводов и других частей системы
  • Подключение различных компонентов и приспособлений к системе
  • Линии электропередач с такими подробностями, как размер, напряжение, номинал и мощность
  • Силовые трансформаторы, а также их обмоточные соединения
  • Главные выключатели, тай-брейк и выключатели с предохранителями
  • Другое необходимое оборудование, такое как солнечные панели, аккумуляторы, генераторы, кондиционеры и т. д.

Источник изображения: cadpro.com

Цели и преимущества электрического плана

Цели электрического плана

Зачем нужен электрический план или чертеж? Вы, должно быть, думаете, зачем тратиться на точный электрический план. Задачи электросхемы следующие:

  • Эти чертежи жизненно важны для документирования, передачи информации и устранения неполадок в ваших энергосистемах на месте.
  • Точные и обновленные чертежи обеспечивают соответствие вашего здания всем нормам и правилам.
  • План включает в себя все аспекты. Основное внимание уделяется таким областям, как освещение, электроника, бытовая техника и т. д.
  • Также учитывается конструкция здания. Например, если в здании есть перила, лестницы или любые другие компоненты, будут внесены соответствующие изменения.
  • Это инструмент тщательного планирования, поскольку он дает всестороннее представление об электрической и электропроводной системе вашего здания.
  • Он помогает распределять мощность на различные приборы и оборудование за счет точной работы и установки элементов.
Преимущества электрического плана
  • В плане выделяются все потенциальные риски для быстрого внесения поправок до возникновения какого-либо существенного ущерба.
  • Это помогает обеспечить безопасную, эффективную и бесперебойную работу вашей системы.
  • Электрический план экономит время, избегая задержек и проблем. Проект точно определяет все, чтобы предотвратить опасные ситуации; таким образом, это помогает профессионалам выполнять свою работу вовремя.
  • Это также экономит деньги, потому что никому не хочется тратить больше денег, чем у них уже есть. Проект включает в себя все детали, такие как длина провода, тип кабеля и другие детали, которые вам понадобятся для завершения вашего проекта. Таким образом, вам не придется тратить значительную сумму денег на ненужные вещи.
  • Электрический план предотвращает травмы, поскольку он точно определяет все ожидаемые области здания, которые могут нанести вред техническому специалисту.

Как составить план электроснабжения?

Отличная электрическая планировка значительно добавляет эстетики и комфорта зданию. На вашем чертеже должны быть указаны типы светильников, расположение, кабели, переключатели и проводные устройства. Тем не менее, электрический план может выглядеть страшно и сложно, но это не так.Это указатели, которые вы должны помнить при составлении плана электроснабжения.

Шаг 1. Узнайте свой макет

Либо используйте программное обеспечение, либо миллиметровую бумагу и сделайте чертеж разных комнат в масштабе. Не забудьте включить такие элементы, как шкафы, прилавки, плита, кровать и другие различные символы.

Шаг 2. Планируйте заранее

После завершения макета сосредоточьтесь на плане электроснабжения.Проводка проходит через потолки, стены и пол, прежде чем они будут оштукатурены, проложены и закреплены.

Шаг 3. Использование внутренней планировки в качестве отправной точки

Вокруг выходов и входов разместите вентилятор, выключатели переменного тока и свет. Теперь разместите электрические розетки возле прилавков и столов. Затем решите, где разместить большие бытовые приборы, такие как телевизор, компьютер, стиральная машина, принтер и т. д.

При составлении плана электроснабжения задайте себе несколько вопросов:

  • Размещать ли переключатели в удобном месте?
  • Электрическая нагрузка во всей цепи в порядке?
  • Размещаю ли я достаточно легкодоступных емкостей?

Шаг 4. Пройдитесь по своему плану

Как только вы закончите свой макет, распечатайте его и пройдитесь по дому, держа его в руках.Поскольку нет стен и электричества, расположение можно легко изменить; поэтому представьте, что вы включаете и подключаете электроприборы. Это позволит разместить выключатели и розетки в лучших местах.

Используйте EdrawMax Online для создания электрического плана

● Чтобы создать план электроснабжения, откройте EdrawMax Online (https://www.edrawmax.com/online/) на своем компьютере и перейдите в раздел Building Plan > Electrical and Telecom Plan .

• Если вы нажмете значок +, вы будете перенаправлены на пустую страницу; Либо щелкните любой шаблон в галерее, чтобы открыть его в редакторе, после чего вы сможете начать работу с готовым шаблоном.

● Чтобы создать электрическую схему с нуля, используйте библиотеку символов. Перетащите символы, чтобы создать план. Добавьте окна, двери, светильники, выключатели и электрические розетки. Кроме того, вы можете изменить его размер с помощью инструментов редактирования и масштабирования.

● Закончив, сохраните или экспортируйте рисунок.

Советы по составлению электрических планов

Вот несколько советов, которые вы должны учитывать при составлении электрического плана.

1. Подумайте о расстановке мебели

Планирование того, как вы собираетесь расставить мебель, очень важно, потому что у вас будет представление о том, где вы собираетесь разместить выключатели света и электрические розетки.Большинство людей совершают эту ошибку и в конечном итоге помещают их в неудобные места.

2. План дополнительных розеток

Ремонт может привести к потере значительной суммы денег. Допустим, вы хотите приобрести боковые настольные лампы, кухонные потолочные светильники и т. д. Возможно, вы купите это не сейчас, а через несколько месяцев или год спустя. Наличие этих дополнительных электрических розеток избавит вас от большого беспорядка. Таким образом, очень важно планировать другие приборы сейчас.

3. Используйте различные типы источников света

Обязательно используйте различные типы освещения для адекватного освещения вашего дома, такие как акцентное освещение, окружающее освещение и рабочее освещение.

EdrawMax Онлайн

Создайте 280+ типов диаграмм онлайн

Доступ к диаграммам в любом месте и в любое время

Все на рабочем столе + Сообщество шаблонов

Управление командой и сотрудничество

Интеграция личного облака и Dropbox

EdrawMax Рабочий стол

Создайте более 280 типов диаграмм

Поддержка Windows, Mac, Linux

Полный доступ к ресурсам и шаблонам

Локальное программное обеспечение для бизнеса

Безопасность данных корпоративного уровня

Бесплатные шаблоны электрических планов

Вот несколько шаблонов, которые вы можете использовать бесплатно для создания плана электроснабжения.

План домашней электропроводки — Создайте план электроснабжения дома с помощью этого шаблона. Он показывает расположение света, розеток и выключателей, а также то, как они подключены.

Нажмите здесь, если вы хотите скачать этот шаблон мгновенно!

Office Electrical Plan — этот шаблон от SmartDraw позволит вам настраивать и редактировать, а также поможет вам создать электрический чертеж за считанные минуты.

Нажмите здесь, если вы хотите отредактировать этот шаблон прямо сейчас.

План электропроводки в подвале . Если вы хотите начать быстро, используйте этот шаблон плана электропроводки в подвале и спроектируйте его в соответствии с вашими требованиями.

Нажмите здесь, если хотите скачать и отредактировать прямо сейчас.

План электроснабжения палаты пациентов . С помощью этого шаблона легко создайте план электроснабжения палаты пациента.

Нажмите здесь, чтобы мгновенно настроить и отредактировать этот шаблон.

Базовый план электроснабжения — это настраиваемый шаблон, который можно легко загрузить и распечатать. Быстро создавайте высокоуровневые электрические планы.

Нажмите здесь, чтобы загрузить и использовать этот шаблон прямо сейчас!

Руководство по базовой электропроводке в вашем доме и подобных местах

Электрическая проводка и символы

Электрические символы используются на планах домашней электропроводки, чтобы показать расположение, контрольные точки и тип необходимых электрических устройств. в тех местах.Эти символы, нарисованные в верхней части плана этажа, показывают розетки для освещения, розетки, розетки специального назначения, розетки для вентиляторов и выключатели.

Руководство по базовой электропроводке в вашем доме и подобных местах (на изображении: пример схемы электроснабжения — нажмите, чтобы развернуть)

Пунктирные линии нарисованы между символами, чтобы указать, какие выключатели управляют определенными источниками света или розетками.

Существует довольно много символов, используемых для обозначения устройств, используемых в домашней электропроводке, но некоторые из них очень похожи, , поэтому при работе с ними следует соблюдать осторожность !

Инструкции по электропроводке вокруг вашего дома или других мест

«Розетка» — это любая точка в электрической системе, где ток отбирается из системы для подачи питания на подключенное электрическое оборудование.Розетка может быть одного из двух основных типов: розетка «розетка» или розетка «освещение».

Штепсельная розетка – розетка, в которой одна или несколько розеток установлены с целью присоединения устройств типа «вилка и шнур», а осветительная розетка – розетка, предназначенная для прямого проводного соединения с патроном лампы, светильником ( осветительный прибор) или потолочный вентилятор.

Существуют также специальные торговые точки. Они могут быть предназначены для определенного типа оборудования, такого как печь, настенная печь, мусоропровод или другое подобное оборудование.

Как электричество распространяется по дому?

Электричество подается в ваш дом по воздушным или подземным линиям электропередач вашего предприятия. Прежде чем войти в ваш дом, электричество проходит через счетчик ватт-часов, который измеряет количество использованной электроэнергии.

Затем он продолжается в ваш дом через служебную входную панель (также называемую «центром нагрузки») , где расположены устройства защиты цепи, такие как автоматические выключатели или предохранители.

Дуплексные розетки

Электричество затем распределяется по всему дому с помощью ответвленных цепей для обеспечения питания приборов и освещения через розеток, выключателей и светильников .

Основные рекомендации по электропроводке вокруг дома

Сопутствующий контент EEP со рекламными ссылками

Как легко составить план электроснабжения дома

Как создать схемы электрики дома быстро, кажется сложным для большинства людей, даже для опытных проектировщиков. Создатель плана этажа Edraw предоставляет простое в использовании решение для создания электрического плана дома как для начинающих, так и для экспертов.

Что такое план электроснабжения дома?

Главное, что вы должны иметь в виду, когда вы начинаете строить или ремонтировать дом, — это план этажа и электрический план или электрический чертеж для электричества и мощности дома. В этой статье мы поговорим об электрическом плане дома.

Итак, что такое план электроснабжения дома? В архитектурно-инженерной области электрический план или электрический чертеж — это технический чертеж, который рассказывает нам о взаимосвязи между питанием, освещением, проводкой и их связью в здании или доме.

План электропроводки дома , также называемый схемой электропроводки дома , представляет собой визуальное представление всей системы электропроводки или схемы дома (или комнаты).

Цель состоит в том, чтобы распределять энергию, которая может использоваться для питания различного оборудования и приборов по всему дому, путем правильной установки и эксплуатации различных элементов, включенных в конструкцию, таких как электрические розетки, основание счетчика, выключатели, выключатели и многое другое.

Электрический план или электрический чертеж содержит символы, линии, размеры и обозначения. Эти вещи походят на руководство для инженеров-электриков или электриков, которые развертывают электрические системы в здании.

Что должно быть в электрическом чертеже?

Усредненный электрический чертеж или план состоит из следующих частей:

  • План участка, на котором показано расположение здания и внешняя электропроводка.
  • План этажа с электрическими системами на каждом этаже.
  • Щиты показаны на схемах стояка мощности.
  • Схемы проводки управления.

Важность электрического плана дома

Электрический чертеж поможет вам в строительстве дома во многих формах. Мол, вы имеете представление о том, сколько потребуется проводов и других электротехнических изделий.Это сэкономит вам деньги, потому что все, что вы делаете, это план. Этот план убережет вас от проблем в будущем и станет основой для расширения вашего электрического плана.

Электрический план дома является одним из наиболее важных строительных чертежей при строительстве нового дома. На нем показано, как соединяются электрические предметы и провода, где расположены светильники, выключатели, розетки и бытовая техника. Яркая электрическая схема дома позволяет инженерам-электрикам правильно и быстро установить электронику.

EdrawMax

Универсальное программное обеспечение для построения диаграмм

Легко создавайте более 280 типов диаграмм

Простое начало построения диаграмм с помощью различных шаблонов и символов

  • Превосходная совместимость файлов: Импорт и экспорт чертежей в файлы различных форматов, например Visio
  • Кроссплатформенная поддержка (Windows, Mac, Linux, Web)

Шаги по созданию плана электроснабжения дома

Давайте обсудим создание плана электроснабжения дома с помощью EdrawMax или любого другого программного обеспечения в Интернете. Тщательно следуйте инструкциям.

  • Выберите любое программное обеспечение и перейдите в раздел шаблонов, потому что шаблон сделает вашу работу правильной и простой.
  • Перетащите линии цепи из библиотеки программного обеспечения в места на плане этажа, где вы хотите установить соединение.
  • При необходимости измените форму и стиль линий цепи.
  • Добавьте необходимые символы, доступные в программном обеспечении, на ваши схемы, такие как выключатели, провода, розетки и т. д.
  • Добавьте линии прыжков.
  • Масштабируйте каждое соединение, провод и т. д. в соответствии с размером вашего дома.
  • Возьмите идеи из Интернета или обратитесь к любому техническому специалисту для обратной связи.

Это общие шаги, которым вы будете следовать при составлении плана электроснабжения дома. Здесь вы можете использовать EdrawMax, который предоставит вам все символы, шаблоны и функции, облегчающие вашу работу.

Шаг 1. Откройте страницу чертежа EdrawMax .

Загрузите и установите EdrawMax . Запустите программное обеспечение, затем импортируйте или создайте план этажа и откройте рабочее пространство.

Шаг 2. Установка масштаба чертежа

Следующим шагом является установка масштаба чертежа в меню плана этажа прямо под кнопкой файла.

Шаг 3.Выбор символов плана этажа и схемы подключения

Теперь вам нужно перетащить символы плана этажа и символы схемы соединений из библиотек, доступных в левой части холста EdrawMax. Выберите электрические символы, перетащите их на план этажа.

Шаг 4. Редактирование электрических фигур дома

Этот шаг зависит от вас. Вы можете редактировать и вращать символы на холсте по своему усмотрению.

Шаг 5. Изменение темы

Если вам не нравится текущая тема, EdrawMax позволяет выбрать или настроить тему в библиотеках тем. Кроме того, вы можете пакетно заменить цвета на вашем рисунке. Создать красивую диаграмму не может быть проще!

Шаг 6. Экспортируйте и поделитесь планом электроснабжения вашего дома

Теперь вы можете загружать и сохранять свои рисунки в различных форматах, поддерживаемых EdrawMax.Затем поделитесь им со своей семьей или членом команды, разместите его в социальных сетях или опубликуйте в сообществе шаблонов Edraw.

Вы также можете посмотреть этот видеоурок ↓ ↓ ↓ и узнать больше о том, как сделать план электрики дома в EdrawMax!

Символы электрического плана

Символы на электрических планах или чертежах используются инженерами или электриками в электрическом плане, чтобы показать, как проводка и другие электрические системы являются соединителями.Некоторые из основных электрических символов перечислены ниже.

Электрические и телекоммуникационные символы

Это символы сетевых и телекоммуникационных систем в доме. Этот тип символа обозначает коммутатор, системы Ethernet, провода, другие сетевые розетки и т. д.

Торговые точки

Эти типы символов обозначают розетку на электрическом плане дома.Розетки — это не что иное, как розетки, к которым мы подключаем наши устройства и приборы, а также другие электрические системы или продукты.

Видео и аудио

Эти символы включают в себя руководство по размещению наших видео- и аудиоэлектронных устройств, таких как наши динамики, микрофоны и т. д. Обычно эти символы не используются в доме, но в основном они используются в офисах, торговых центрах, школах и т. д.

Кабельное телевидение

Видео- и аудиосимволы также используются на электрических схемах этажей, представляя вилку или проводку наших аудио- и телевизионных кабелей.Не только телевизионный кабель или вилка, но и для других целей, таких как компьютер и другие электронные устройства.

Переключатели

Выключатели — это электрический символ, который используется в цепях, проводках и электрических схемах. Эти переключатели обычно используются в основном в основных цепях для поддержания поля тока.

Примеры электрических планов

Ниже приведены некоторые примеры планов электрических этажей.

Жилой электрический план

Это шаблон от EdrawMax в этом шаблоне, и мы можем видеть, как электрические провода проходят от каждого электрического символа, необходимого в плане корпуса. Это электрическая схема традиционных жилых зданий и домов.

Электрический план кухни

Это шаблон плана электрической кухни, так как мы можем видеть, как выполняется электрический дизайн, учитывая микроволновые печи, плиты, электроприборы и другие электрические символы.

Электрическая схема цокольного этажа

Это план электрического проектирования подвала. Посмотрите, как расположены электрические символы и как от них проходит провод. В этот план включаются все необходимые электротехнические обозначения и соображения, которые считаются необходимыми, в первую очередь, для планировки электрических этажей подвальных помещений.

Стандарты и правила электросхем

В США соблюдаются отраслевые стандарты для развертывания плана электроснабжения домов и других зданий.

  • До начала работ должен быть электрический чертеж здания.
  • Электрические символы на схемах следует использовать правильно и в соответствии с потребностями.
  • Электрический план должен быть представлен следующим образом.

    • План внешней электропроводки.
    • План электроснабжения салона.
    • План внутреннего освещения.
    • Хорошая и краткая документация плана.
  • Количество электронных листов должно варьироваться в зависимости от размера плана.

Инженер и человек, чей проект будет нести ответственность за несоблюдение стандартов электротехнической промышленности Национального электротехнического кодекса (NEC), разработанного Национальной ассоциацией противопожарной защиты (NFPA). Лучше всего связаться с инспекционными органами при проектировании вашего дома и электрического плана, чтобы проверить, приняли ли вы необходимый стандарт, подготовленный NEC.

Используйте EdrawMax для создания электрического плана

Перед созданием электросхемы дома необходимо подобрать мощный инструмент. EdrawMax — это профессиональное программное обеспечение для создания электрических планов домов со следующими удобными функциями. Программное обеспечение содержит все необходимые и роскошные инструменты для разработки вашего электрического плана. Многие люди также рекомендуют программное обеспечение в соответствии с их отличным опытом.Программное обеспечение можно использовать бесплатно, но вам придется приобрести премиум-версию, если вы хотите использовать более продвинутые функции.

EdrawMax Рабочий стол

Создайте более 280 типов диаграмм

Windows, Mac, Linux (работает во всех средах)

Профессиональные встроенные ресурсы и шаблоны

Локальное программное обеспечение для бизнеса

Безопасность данных корпоративного уровня

EdrawMax Онлайн

Создавайте более 280 типов диаграмм онлайн

Доступ к диаграммам в любом месте и в любое время

Управление командой и сотрудничество

Интеграция личного облака и Dropbox

Множество шаблонов и примеров

EdrawMax предоставляет обширные и профессионально разработанные шаблоны и примеры планов этажей и схем проводки. Вы можете загружать, редактировать и настраивать их без необходимости начинать с нуля.

Встроенные символы схемы электрооборудования

Чтобы помочь вам сделать идеальные и точные электрические планы дома, EdrawMax включает в себя почти все типы символов, значков, элементов для создания электрических чертежей или других типов планов этажей. Более того, EdrawMax также поддерживает импорт созданных пользователем символов, чтобы помочь завершить ваше творение.

Простые в использовании инструменты масштабирования

Инструменты масштабирования в EdrawMax призваны помочь вам создать точный чертеж плана этажа, когда вы планируете реконструкцию дома и добавляете размеры стен и мебели.

Расчет площади плана этажа

Функция расчета площади очень помогает архитекторам, инженерам и дизайнерам интерьеров. Используйте символ пробела, чтобы обновить план этажа и расчет площади помещения.

Статьи по Теме

Что такое план этажа?

Как нарисовать принципиальную схему?

Как нарисовать электрическую схему?

Как сделать блок-схему?

Как нарисовать ландшафтный план?

Шаблон бизнес-плана подрядчика по электроснабжению на 2022 год — Bplans

Премьера Электрик

Управляющее резюме

Возможность

Проблема

Население Ричмонда растет. С увеличением количества людей возникает потребность в большем количестве квартир и магазинов, другими словами, в новом строительстве. Новое строительство нуждается в квалифицированных электриках, которые могут подключить все.

Решение

Premiere Electric — это новая электротехническая подрядная фирма, которую Робин начала обслуживать бывших клиентов Gardner and Miller , а также расширять свои услуги для новых клиентов в районе трех округов.

Рынок

Рынок коммерческих подрядных услуг по электроснабжению очень фрагментирован и переполнен.Среди них лишь несколько крупных фирм с 20 и более электриками в штате. Остальные — это небольшие фирмы, в которых штатных электриков менее трех. Нынешней нишей Premiere Electric являются ее прочные отношения с бывшими клиентами Gardner и Miller, но этого будет недостаточно для роста на конкурентном рынке.

Сосредоточив внимание на данных, связи, монтаже и обслуживании электрооборудования, Робин сократила количество своих прямых конкурентов до двух крупных электротехнических фирм, которые претендуют на участие в крупнейших проектах в этом районе. Хотя в один прекрасный день Premiere Electric планирует стать сильным игроком в крупнейших проектах в регионе, сейчас существует возможность для новых клиентов, чьи небольшие проекты не преследуются агрессивно конкурентами Робина.

Конкуренция

В Ричмонде довольно много подрядчиков по электроснабжению: Above Code Electric, Frazier Electrical, H.O. Компания Feild Electric, Prism Industries и Langhorne Electric и многие другие.

Все они рекламируют многолетний опыт, обучение и клиентов, которые им доверяют.Подрядчики-электрики входят в дом своего клиента. Они должны отлично выполнять свою работу, а также иметь возможность находиться в чьем-то доме, не опасаясь вторжения в частную жизнь.

Почему мы?

Миссия Premiere Electric — предлагать своим клиентам электротехнические услуги высочайшего качества. Робин уделяет особое внимание индивидуальному обслуживанию, предлагая удобство и быстроту обслуживания. Кроме того, Premiere Electric имеет технологический опыт для установки беспроводных систем передачи голоса и данных, а также интеллектуальных систем на объектах любого размера. Наконец, у Робин налажены прочные отношения с наиболее ответственными поставщиками услуг, которые способны быстро доставлять основные детали (в большинстве случаев в течение суток), сводя к минимуму время простоя системы для клиентов Premiere Electric.

Ожидания

Прогноз

В настоящее время объем сделок с бывшими клиентами Gardner and Miller составляет 100 000 долларов. Робин считает, что она может захватить львиную долю этого и строить на этой основе. Она начнет с должности единственного сотрудника фирмы, но по мере роста продаж будет нанимать дополнительных электриков.

Финансовые показатели к

году

Необходимо финансирование

Мы получим 62 000 долларов. Робин вложит 40 000 долларов, и мы получим долгосрочный кредит в размере 22 000 долларов.

Как спланировать электрические установки в вашем доме

Привет, мир! Добро пожаловать Друзья! Вас смущают электрические установки? Вот руководство, которое поможет рассеять туман.

Были ли у вас когда-нибудь серьезные проблемы с электрическими линиями в вашем доме? Возможно, предохранитель перегорает, как только вы их заменяете, или автоматический выключатель продолжает срабатывать.

Это делается для защиты ваших бытовых приборов от электрических повреждений, возникающих в результате перегрузки или короткого замыкания. Если такие случаи для вас не редкость, то, скорее всего, планирование ваших электрических установок не было выполнено должным образом до того, как вы въехали.

Большинство людей не осознают важность правильного электромонтажа до тех пор, пока проблемы не начнут стучаться в их двери. Такую планировку нужно делать с учетом помещения, его обитателей и электроприборов, которые будут использоваться.

Если вы переезжаете в новый дом в Миннеаполисе или делаете ремонт, весь план электрических установок должен быть тщательно выполнен. Не нужно чувствовать себя сбитым с толку. Это руководство сделает процесс проще и менее пугающим для вас!

Этап подготовки

Прежде чем приступить к работе, вы должны тщательно подготовиться. Вот некоторые факторы, которые следует учитывать.

Консультация электрика

Свяжитесь с электриком в вашем городе или, если вы живете в Миннеаполисе, свяжитесь с Bates Electric .Они предоставляют услуги для жилых и коммерческих учреждений.

Если вы не электрик или инженер-электрик, вы, скорее всего, не будете делать эти установки самостоятельно. Поэтому заранее свяжитесь с электриком из Саратоги , чтобы вы могли сразу приступить к работе после планирования.

Составление контрольного списка платежей

Еще одна часть этапа подготовки — составить контрольный список следующего:

  1. Различные виды освещения в доме
  2. Места установки светильников
  3. Области, где вам необходимо подключение к телевизору, стационарному телефону, компьютеру или Wi-Fi.
  4. Места установки выключателей
  5. Место для установки специальных розеток (с USB и другими специальными портами)
  6. Изготовление панели управления наружным освещением и оросителями
  7. Количество цепей, розеток, ламп и коммуникационных соединений.

Если вам нужны функции умного дома, такие как многокомнатная звуковая система или сигнализация в Миннеаполисе, вы также можете подготовиться к этому.

Поиск основы для планирования

Теперь, когда у вас есть готовый контрольный список, пришло время вытащить планы этажей и чертежи вашего дома.Как правило, электроустановки планируются на их основе, поэтому они должны быть максимально точными.

Вы можете начать с расстановки самых важных предметов обстановки в своих комнатах. Делая это, вы создаете инфраструктуру для следующего шага — по сути, если вы знаете, где находится ваша мебель или техника, вы будете знать, как вы будете их использовать. Таким образом, вам будет легче решить, как и где вы хотите сделать электрические установки. Среди мебели обязательно уделите особое внимание дверям, окнам и каминам.

Источник

Планировка разных помещений

Покончив с приготовлениями, вы можете перейти к планированию отдельных комнат вашего дома. Разные комнаты будут использоваться для разных целей, и каждый прибор будет отличаться.

Кухня

Комната, которую вы хотите начать первой, это кухня. Кухня занимает больше всего времени, чтобы установить из-за количества времени, необходимого в случае поздней доставки техники.

Ваша кухня требует особого освещения в зависимости от ее дизайна. Более того, именно здесь у вас будет больше всего электрических установок — вам нужны места для установки духовок, холодильников, посудомоечных машин, блендеров и всех других приборов, которые вам обычно нужны для приготовления пищи. Если у вас есть индукционная плита, то это еще один момент, который следует учитывать.

Количество розеток и подключений будет легко определить, если вы посмотрите на размер вашей кухни и количество бытовой техники, которую вы будете использовать.

Спальни

Спальни легче спланировать. Настройка освещения в вашей комнате должна быть сосредоточена вокруг вашей кровати. Розетки также должны быть размещены рядом с прикроватной тумбочкой, чтобы у вас было место для подключения ламп и зарядного устройства для телефона.

Вам, вероятно, не понадобится стационарный телефон в вашей спальне, но если вы предпочитаете именно его, включите в свой план розетку и подключение для него.

Ваши детские комнаты должны быть спланированы таким образом, чтобы вы могли изменить первоначальный дизайн с течением времени.В детской комнате, скорее всего, понадобится лампа и розетка, позволяющая подключить увлажнитель воздуха. Вы также можете установить радионяню.

Когда они станут старше, вам придется предоставить им собственный стол, компьютер и, в конечном итоге, подключение к сети Ethernet. Вы также должны иметь в виду, что они могут захотеть украсить свою комнату различными системами окружающего освещения. Даже если они еще недостаточно взрослые, чтобы решить это, это все равно хороший способ сделать их комнаты более уютными, так что добавьте это в свой план.

Гостиная

Ваш телевизор с большим экраном, игровые приставки и звуковые системы будут размещены в вашей гостиной. Планировочное обустройство этой комнаты, поэтому, должно быть сделано стратегически. Как упоминалось ранее, вы будете знать, где разместить розетки и разъемы, если у вас есть представление о том, где будут находиться ваши электроприборы.

Еще один ключевой момент, на который следует обратить внимание, это то, что все эти приборы будут иметь много ненужных проводов. Возможно, вы захотите спланировать свои электрические установки таким образом, чтобы упростить управление кабелем.

Ванная комната

Если вы всегда хотели, чтобы ванная комната выглядела как мини-спа. К счастью, эта мечта не за горами! Вы можете запланировать размещение джакузи, причудливого освещения и даже встроенного радио для душа. Приборы для туалета обычно изготавливаются так, чтобы выдерживать влажные и влажные условия, поэтому обязательно изучите их при планировании.

После прибытия электрика обсудите с ним план. Если вы считаете, что в планировке что-то не так, то электрик в Миннеаполисе всегда поможет доработать и исправить план.Надеюсь, это руководство было для вас полезным. Удачи!

Щелкните по ссылкам ниже, чтобы просмотреть сообщения, которые вы пропустили:

Украшение комнаты для гостей

Наборы для гостиной в продаже

Достижение максимальной устойчивости в вашем доме

Никогда не стирайте эти 10 вещей под давлением

8 способов защитить свой дом от лета

Что нужно знать об инверторных генераторах

Буду рад, если вы присоединитесь к моей рассылке! Вы получите уведомление прямо на свой почтовый ящик, которое будет содержать ссылки на мои последние публикации о домашнем проекте! Просто введите свой адрес ниже.

/* Добавьте свои собственные переопределения стиля формы MailChimp в таблицу стилей вашего сайта или в этот блок стилей.
Мы рекомендуем переместить этот блок и предыдущую ссылку CSS в HEAD вашего HTML-файла. */
]]>#mergeRow-gdpr {margin-top: 20px;}
#mergeRow-gdpr метка набора полей {шрифт: нормальный;}
#mc-embedded-subscribe-form .mc_fieldset{border:none;min -высота: 0px;padding-bottom:0px;}
]]>

Спасибо, что заглянули! Удачного дня/ночи в зависимости от того, где вы находитесь в мире! Идите с Богом и не забывайте быть добрыми друг к другу!

Тудлс,

Нравится:

Нравится Загрузка…

Родственные

Как читать электрические схемы

Шкала отраженных планов потолков

Планы отраженных потолков должны быть выполнены в том же масштабе, что и планы этажей. В зависимости от сложности проекта и обработки потолка наиболее распространенным масштабом для жилых и небольших коммерческих проектов является i// = 1′-0″ (метрическая 1:50) и V8″ = 1′-0″ (1:100). метрическая) для крупных коммерческих проектов.Масштаб, в котором нарисован план потолка, должен быть отмечен и помещен непосредственно под чертежом, либо рядом с заголовком, либо непосредственно под ним.Если для объяснения элемента потолка требуется увеличенная деталь, она помечается примечанием или символом на отдельном чертеже большего масштаба.

Светильники должны быть нарисованы в виде простых прямоугольников, квадратов или кругов, максимально точно отображающих фактический светильник. Упрощенные формы предотвращают беспорядок в представлении для облегчения распознавания. В большинстве случаев осветительный прибор рисуется в масштабе реальных светильников. Однако в некоторых случаях, таких как миниатюрные прожекторы, размер, возможно, придется преувеличить, так как правильно масштабированная единица будет слишком мала, чтобы отобразиться на плане.

ЧАСТИЧНЫЙ ПЛАН ПОТОЛКА В ОТРАЖЕНИИ

Увеличенная деталь затемняющего жалюзи нарисована в разрезе и привязана к ее местоположению на мелкомасштабном отраженном плане потолка.

Светильники представлены символами на плане отражения потолка и снабжены легендой, показывающей спецификации.

Стандарты составления плана отраженного потолка

На плане отражения потолка должны быть четко видны все стены, перегородки и софиты, которые пересекаются с потолком.В нем также должны быть указаны изменения высоты потолка и материалов, таких как светильники, разбрызгиватели, детекторы дыма и диффузоры HVAC, которые крепятся к потолку или проникают в него. При составлении планов отраженных потолков дизайнер должен воспроизвести на плане этажа стены и проемы, такие как двери и окна, но без отображения таких элементов, как встроенная мебель, сантехника и т. д.

Светильники и другие электрические элементы, показанные на плане отражения потолка, снабжены символами, которые связаны с легендой.Рекомендуется нанести на план все электрические символы до того, как будут нанесены размеры или добавлены примечания. В противном случае символ может упасть поверх измерения, что потребует перемещения измерения. Расположите светильники на плане потолка в соответствии с концепцией светового дизайна. Обычные типы светильников в плане освещения включают в себя накладные, встраиваемые, подвесные и направляющие.

В коммерческих проектах с подвесным потолком отраженные планы потолка также будут отображать любые перегородки, которые проходят через плоскость потолка.Также должны быть показаны линии сетки потолка (называемые Т-образными стержнями). Другая информация, включенная в отраженный план потолка, включает материалы потолка, высоту потолка, наклон потолка, изменения высоты потолка, расположение всех осветительных приборов (включая выходное и аварийное освещение), диффузоры и вентиляционные отверстия, панели доступа, динамики, спринклерную систему. головы (если используются) и другие предметы, которые касаются или являются частью плоскости потолка.

Затем дизайнер интерьера должен определить, как будет переключаться свет в помещении.Для жилых или небольших коммерческих помещений

Стандартные световые и электрические символы

Потолочная сетка, а также светильники и другие элементы, расположенные внутри нее, показаны в масштабе.

Потолочная сетка, а также светильники и другие элементы, расположенные внутри нее, показаны в масштабе.

Переключение можно показать либо на плане отражения потолка, либо на плане электрического освещения. Схема переключения должна основываться на том, насколько необходим индивидуальный контроль и функции освещения.Потребности в энергосбережении и максимальные нагрузки цепей в цепях также будут определять количество и расположение переключателей. Как правило, выключатели располагаются возле двери или проема, ведущего в помещение. Для больших помещений с более чем одним входом может потребоваться несколько мест переключения.

После размещения выключателей определите, какими светильниками они должны управлять, и обозначьте это на плане. Это можно сделать двумя способами, в зависимости от размера и сложности плана освещения.

Первый способ — провести линию от настенного выключателя до приборов, которыми он управляет. Эта соединительная линия должна быть пунктирной и изогнутой, чтобы отличать ее от других объектов и предметов на чертеже. Изогнутые линии предпочтительнее, так как прямые линии могут смешиваться с линиями стен или другими элементами, нарисованными на плане. Соединительная изогнутая линия должна касаться символа розетки или приспособления. Символом выключателей может быть простая буква S. Если конкретный осветительный прибор переключается из двух мест, символы будут S3, чтобы указать, что три элемента (два выключателя и один осветительный прибор) соединены электрически.

Второй способ показать переключение светильника состоит в том, чтобы присвоить выключателю номер или букву и поместить этот же номер в светильник, показанный на плане потолка, или рядом с ним. Этот метод используется в основном в коммерческих помещениях, где может быть много многократных коммутаций и других элементов, размещенных на плане потолка, так что использование линий (первый метод) может усложнить чертеж.

После того, как дизайнер интерьера разметит освещение и коммутацию, чертеж передается инженеру-электрику, который указывает точную схему, размеры проводов и другие характеристики, необходимые для электрической системы. В жилых помещениях чертеж может быть передан непосредственно подрядчику по электроснабжению, поскольку схема и требования здесь не такие сложные, как в коммерческих работах.

Обозначение материалов

При подготовке плана потолка в отражении дизайнер должен назвать типы и расположение конкретных потолочных материалов. Это можно сделать, разместив примечания на плане или символы, относящиеся к легенде материала потолка. Двумя наиболее распространенными потолочными системами являются потолки из гипсокартона, которые крепятся к конструкции выше, и подвесные акустические потолки.Другие отделки потолка могут включать деревянную облицовку, линейный металл или даже открытые деревянные балки и балки. Определение размеров потолков в отражении

Поскольку отраженные планы потолка, как правило, нарисованы в масштабе, который соответствует планам этажей, нет необходимости в больших размерах на плане, если только не происходит разрыв потолка или изменение материалов там, где они явно не расположены у двери, стены или расположение столбца. Пока план отражения потолка нарисован в масштабе, размеры помещений и конструкции могут быть зарезервированы для плана этажа.Тем не менее, в некоторых случаях необходимо определить размеры блоков и мест крепления. Это особенно верно для больших пространств потолка из гипсокартона, где масштаб не может быть так же легко определен, как в сборке подвесного потолка с сеткой (где, например, можно посчитать единицы, чтобы найти светильник).

При определении размеров отраженного плана потолка можно использовать либо «чистовые» размеры, либо «каркасные» размеры, но выбор должен быть отмечен на планах. Такие элементы, как встраиваемые световые трофферы, могут быть точно расположены в готовом пространстве.Если необходимо использовать потолочный светильник в потолке из гипсокартона, его размер, как правило, определяется по его центральной точке, чтобы подрядчик-электрик знал, где установить

.

ЧАСТИЧНЫЙ ПЛАН ПОТОЛКА В ОТРАЖЕНИИ

п/к: i/4″= р-о»

это. Выравнивание и направление шаблонов, возможно, потребуется указать прямо на плане. В этих случаях следует давать ссылки, которые легко получить в полевых условиях. Размеры следует отсчитывать от лицевой стороны стены, колонны или воображаемой осевой линии помещения, как показано на рис. 14-17.

Встраиваемые потолочные светильники на этом плане потолка в отраженном свете имеют размеры относительно друг друга и различных элементов стен и потолков.

Контрольный список для планов отражения потолка

Общий

  • Назовите рисунок, обратите внимание на его масштаб и укажите север (или исходное направление).
  • При необходимости разработайте спецификацию материалов потолочного типа и укажите ее на плане.
  • Разработайте легенду символа освещения и разместите ее на том же листе, что и первый план отраженного потолка (если требуется более одного), или на соседнем листе.
  • Очистите план (или в САПР отключите лишнюю информацию), чтобы стены, пространства и коды клавиш были четкими, темными и хорошо читаемыми. Не показывайте элементы, если они не находятся на плоскости потолка или не пересекают ее.
  • Нарисуйте основные софиты или проемы выше и укажите их в примечании, включая панели доступа на чердак.
  • Стенки кармана, если применимо.
  • Определите схемы включения светильников (если это входит в обязанности дизайнера интерьера) и покажите методом кривых линий или цифрами/буквами.
  • Сопоставьте отраженный план потолка с другими чертежами (если применимо), тщательно проверив точность и полноту информации.

Обозначения

  • Обратите внимание на изменение или наклон уровня потолка, если это напрямую влияет на осветительные приборы и их установку.
  • Обратите внимание на особенности, зазоры, высоту готового потолка над чистым полом, выравнивание и другие важные элементы.
  • Сопоставьте план с условными обозначениями и ссылками на график освещения, детали и другие чертежи по мере необходимости.

Размеры

  • Измерьте расположение осветительных приборов и изменений в типах потолков, которые не сразу бросаются в глаза. Найдите такие элементы, как колонны или существующие стены.
  • Размеры зазоров, выравниваний и других управляющих факторов.
  • Измерьте осветительные люки и другое структурное освещение или создайте их крупномасштабные чертежи и перекрестные ссылки.

Электрические схемы

Электрические планы могут включать электрические розетки, телефоны, устройства связи и другие элементы, требующие электропитания.В небольших проектах эти предметы можно показывать вместе с освещением. Пример такого типа рисунка показан на рис. 14-18. В крупных коммерческих проектах план электроснабжения, часто называемый планом электропитания или электроснабжения/коммуникации, показывает розетки и соответствующие электрические устройства отдельно (Рисунок 14-19). В большинстве случаев сантехника и предметы, такие как шкафы и другие встроенные элементы, показаны для более точного согласования расположения электрических силовых устройств.В некоторых случаях, например в условиях открытого офиса, дизайнеры также предпочитают показывать мебель, так как во многих случаях она напрямую связана с расположением электрических розеток (рис. 14-20). Дизайнер интерьеров готовит план электропитания, а затем направляет его инженеру-электрику, чтобы подробно описать схемы, размеры проводов, панельные коробки и другие электрические характеристики. На планах небольших жилых домов чертеж передается непосредственно подрядчику по электроснабжению для выполнения работ в соответствии с принятой практикой.

Телефон и другие системы связи также обычно показаны на электрической схеме. Расположение телефонов, систем громкой связи, компьютерных терминалов, переговорных устройств и систем безопасности является обязанностью дизайнера интерьера по согласованию со специалистами. Проектировщик рисует план питания/коммуникаций, на котором схематически показано, где требуется питание для специального оборудования. Символы для электрических устройств, как правило, привязаны к легенде, которая находится на том же листе, что и план.Инженер-электрик или другие системные специалисты составляют большую часть подробных спецификаций для этих устройств.

ЭЛЕКТРОПРОВОД 4 ПЛАН ОСВЕЩЕНИЯ

В крупных коммерческих проектах отдельный план электроснабжения с легендой определяет розетки и схемы. Многие архитектурные особенности и другие системы опущены, чтобы можно было легко прочитать электрический план.

План питания часто включает телефон и другие устройства связи.

В крупных коммерческих проектах отдельный план электроснабжения с легендой определяет розетки и схемы.Многие архитектурные особенности и другие системы опущены, чтобы можно было легко прочитать электрический план.

Шкала электрических планов

Электрические планы коммерческих помещений, как правило, составляются в том же масштабе, что и планы этажей. Наиболее распространенным масштабом для коммерческих проектов является V8″ = 1′-0″ (1:100 метрический). Однако в сложных установках масштаб может быть увеличен до V4″ = l’-O» (метрический масштаб 1:50). Масштаб, в котором нарисован план, следует отметить и поместить либо рядом с заголовком, либо непосредственно под ним.

Стандарты составления электрических планов

На электрических планах должны быть показаны все внутренние и внешние стены, лестницы и крупные устройства, такие как печи, водонагреватели и т. д., которым требуется питание. Встроенные светильники и шкафы, например, в ванных комнатах и ​​кухнях, также должны быть нарисованы, чтобы лучше расположить электрические розетки и другие устройства. Стены должны быть нарисованы более тонкими линиями, чтобы они не доминировали на рисунке. Найдите розетки на стенах, где они должны быть установлены, и назовите размер над чистым полом (А.Ф.Ф.). Не забудьте отметить любые специальные требования, такие как защита от атмосферных воздействий (WP), раздельное подключение или специальные соединения. Общие электрические символы показаны на рис. 14-21.

Обозначение материалов

Электрические планы в основном представляют собой схемы. Хотя они нарисованы в масштабе, соответствующем планам этажей, электрические устройства часто слишком малы, чтобы изобразить их на чертеже в точном масштабе. Они нарисованы как увеличенный символ, чтобы их было легко распознать. Для упрощения чертежа такие материалы, как финишный пол и другие элементы, не очерчены.

Размеры электрических планов

Электрические планы нарисованы в масштабе, который в целом соответствует планам этажей. Нет необходимости в большом количестве размеров на электрическом плане, так как элементы могут быть расположены в масштабе на планах этажей. Тем не менее, в некоторых случаях размеры электрических розеток и других устройств должны быть рассчитаны таким образом, чтобы точно разместить их в легкодоступном месте, когда в здании есть люди. Это особенно верно для больших пространств стен, где масштаб невозможно точно определить путем масштабирования чертежа.В таких случаях следует давать ориентиры, которые легко получить в полевых условиях, измеряя размеры от лицевой стороны стены, колонны или воображаемой осевой линии помещения. Если для настенной розетки не указан горизонтальный размер, электрик разместит ее максимально близко к плану проектировщика. Электрик может предпочесть прикрепить розетку к стенной стойке, а не расположить ее между двумя стойками, если проектировщик не определил размеры конкретного места.

Хотя большинство электрических розеток не обязательно должны быть точно расположены, есть некоторые исключения, например, в этой зоне бара, где розетки должны соответствовать оборудованию.

ЧАСТИЧНЫЙ ЭЛЕКТРИЧЕСКИЙ ПЛАН

Контрольный список для электрических планов

Общий

  • Назовите рисунок, обратите внимание на его масштаб и укажите север (или исходное направление).
  • Назовите прилагаемый график электроснабжения и прикрепите его к схеме.
  • Добавьте примечания, чтобы пояснить любые сокращения, которые не являются общеизвестными.
  • Очистите план (или в САПР отключите лишнюю информацию), чтобы стены, пространства и ключевые электрические коды были четкими, темными и легко читаемыми.
  • Сопоставьте план электрических соединений с другими чертежами и таблицами, тщательно проверяя точность и полноту информации.

Обозначения

  • Обратите внимание на особые ситуации, такие как устройства, предоставленные владельцем или другими лицами.
  • Обратите внимание на особенности, зазоры, расположение выпускных отверстий над чистовыми полами, шкафами и другими предметами.
  • Обратите внимание на выравнивание и другие важные элементы, влияющие на электрическую схему.

Размеры

  • Размеры расположения розеток и изменения типов пола или стен, влияющие на установку розеток.
  • Размеры выходов к стенам, углам или пересечениям стен и другим элементам, таким как колонны.
  • Размеры соответствующих выпускных отверстий должны быть на соответствующем расстоянии от чистового пола (A.F.F.).
  • Размеры зазоров, выравниваний и других управляющих факторов.

Механические системы здания обычно в совокупности называются системой HVAC (отопление, вентиляция и кондиционирование воздуха). Система HVAC обеспечивает комфортную среду для жителей здания. Система делает больше, чем обеспечивает отопление зимой и охлаждение летом. Он подает свежий воздух, циркулирует по внутренним помещениям и удаляет спертый воздух и запахи. Он также может обрабатывать воздух для контроля влажности, пыли, пыльцы и других нежелательных условий.

Водопроводная система в здании выполняет ряд различных функций, таких как подача воды людям и машинам за счет напора (водоснабжение) и сброс воды для ее удаления под действием силы тяжести (дренаж). Сантехника служит трем основным потребностям: она обеспечивает воду для потребления человеком, санитарный отвод отходов и механические системы.Вода может использоваться для оборудования или обслуживать автоматизированную спринклерную систему, как описано далее в этой главе в разделе «Планы водопровода». Некоторые коммерческие здания могут также иметь систему ливневой канализации, которая избавляет крышу или другие области от дождя или наводнения. Такие системы отделены от трубопровода хозяйственно-бытовой канализации и собираются в ливневую канализацию или выводятся на бордюрный дренаж. В здании также может быть водопад, фонтан, пруд или другой декоративный элемент со специальной системой рециркуляции воды.

Чертежи механики и сантехники предполагают много общения, координации и командной работы между различными профессионалами-проектировщиками и подрядчиками. Профессиональные офисы, которые производят чертежи HVAC и сантехники, должны знать об одном

Продолжить чтение здесь: O

Была ли эта статья полезной?

Планы проверок и испытаний электроустановок

Первое качество (FTQ). Идея о том, что проект должен быть выполнен правильно с первого раза без переделок или замен, должна применяться во всех частях проекта электрической инфраструктуры.

Как работники энергоснабжения могут достичь качества с первого раза? Создавая надежный план проверок и испытаний (ITP) на этапах планирования каждой проектной работы.

Ниже мы рассмотрим, как создавать, использовать и управлять ITP для проектов электрической инфраструктуры.

Что такое ITP?

План инспекций и испытаний — это документ, подробно описывающий, как вы будете проверять ход ваших электромонтажных работ, чтобы убедиться, что они соответствуют проектным требованиям на протяжении всего периода строительства.ITP является неотъемлемой частью системы управления качеством проекта и содержит все необходимые детали для устранения всех рисков. Важно отметить, что слова «проверка» и «испытание» могут вводить в заблуждение и указывать на деятельность, проводимую над полным проектом. Напротив, ITP представляет собой комплексный план обеспечения гарантий и включает в себя все виды деятельности:

  • Это будет предпринято для обеспечения соответствия электрической инфраструктуры проектным требованиям и нормативным требованиям
  • Это должно быть выполнено для демонстрации соответствия, например, сторонние проверки и испытания

Зачем создавать и использовать ITP?

План инспекций и испытаний — это инструмент упреждающего контроля качества, помогающий успешно завершить проект электрической инфраструктуры. Есть две основные причины, по которым это важно для проектов электрической инфраструктуры:

  • Это возможность определить требования проекта и предотвратить ошибки, упущения и дефекты, которые могут привести к задержкам, перерасходу средств и репутационному ущербу
  • Помогает менеджеру по качеству разработать стратегию тестирования и проверки электромонтажных работ и добиться следующих результатов:
    • Предотвращение проблем задолго до ввода проекта в эксплуатацию
    • Продемонстрировать соответствие всем заинтересованным сторонам
    • Своевременное обнаружение проблем и возможность принятия корректирующих мер
  • Инженеры могут использовать его в качестве списка дел для проверок и испытаний, которые они должны выполнить.

Время и усилия, затраченные на подготовку плана проверки и испытаний, оправдываются экономией времени и денег и защитой репутации подрядчика.

Как разработать ITP

ITP не обязательно должен быть сложным документом. Для тех, кто никогда раньше не создавал их, это может показаться сложной задачей. Однако, если все сделано правильно, это простой, практичный и систематический процесс.

При разработке ITP вы должны всегда помнить о следующих трех моментах:

  1. Как вы будете уверены, что электромонтажные работы соответствуют требованиям?
  2. Каковы требования клиента к дизайну?
  3. Как вы можете продемонстрировать соответствие другим заинтересованным сторонам и вселить в них уверенность в том, что работы по электроснабжению соответствуют всем требованиям?

Постоянно уделяя внимание этим вопросам, мы предлагаем следующий пятиэтапный подход к созданию плана проверки и тестирования:

  1. Определить объем ITP; например, подготовка к строительству, соответствие материалов, производство за пределами площадки, строительство на площадке, испытания и ввод в эксплуатацию, а также после строительства
  2. Получить спецификации проекта, чертежи и все другие соответствующие документы
  3.  Методически прочитайте документы на шаге 2 и извлеките все элементы и определяемые функции работы, которые необходимо указать в качестве действий в плане проверки и тестирования.
  4. Для каждого элемента на шаге 3 укажите:
  5. .

    • Требование соответствия с указанием раздела спецификации, если применимо.
    • Подробное описание конкретных проверок и испытаний, которые будут проводиться
    • Как будет документировано соответствие. Доказательства соответствия – в большинстве случаев это акт проверки или протокол испытаний.
    • Член команды, ответственный за закрытие требования

    Шаг 5, описанный выше, обычно создается в виде электронной таблицы и делится на столбцы, каждый из которых посвящен элементам « — « e «.Пример ниже иллюстрирует:

    Кто должен разрабатывать ИТП?

    Нормой является то, что лицо, отвечающее за разработку ИТП, обладает знаниями и опытом создания ИТП. В качестве альтернативы, кто-то с соответствующим техническим опытом может привлечь инженера проекта или менеджера по качеству для создания ITP.

    В крупных проектах лучший способ разработки ИТП — совместный подход. Например, проведите семинар, на котором соберутся все заинтересованные стороны, заинтересованные в обеспечении качества, чтобы внести свой вклад, основываясь на своих знаниях и опыте.

    Деталь в ITP

    Детали плана проверки и тестирования определяются заинтересованными сторонами и зависят от нескольких факторов, включая действия, которые необходимо выполнить, и связанный с этим риск. Единственное предостережение заключается в том, чтобы убедиться, что все элементы, относящиеся к объему проекта, включены, чтобы гарантировать, что ITP является эффективным планом обеспечения качества.

    Роль контрольных списков в ITP

    ITP использует контрольные списки, чтобы упростить процесс проверки для каждой позиции ITP.Каждый контрольный список содержит ряд контрольных точек, которые устанавливают повестку дня для необходимых элементов для проверки и проверки данных для измерения, чтобы пройти.

    Управление ИТП в рамках Проекта

    По завершении проверок и испытаний опубликуйте отчет в ITP. Вы быстро увидите, что завершено, что находится в процессе, а что, возможно, было упущено.

    Лучший способ создания, использования и управления ITP

    Традиционный подход заключается в создании, использовании и управлении ITP с помощью электронных таблиц.Электронные таблицы полезны до тех пор, пока они не перестанут быть полезными. Для крупных проектов огромный объем проверок и испытаний, которые необходимо выполнить в течение всего проекта, делает электронные таблицы неуклюжим и громоздким методом.

    Кроме того, электронными таблицами трудно поделиться с большой проектной группой. Когда один подрядчик работает над небольшим бытовым электромонтажным проектом, электронная таблица отлично подходит. Но что происходит в крупном проекте по созданию электрической инфраструктуры, когда необходимо совместно использовать и обновлять одну главную электронную таблицу для всей группы обеспечения качества? Он быстро становится логистическим кошмаром и всегда устаревает.

    Также нет четкого указания, кто над чем работает в конкретное время. Если все не обучены делать подробные записи и следовать строгому процессу документирования, может быть трудно сказать, кто проводил проверку/испытание и когда это было сделано.

    Общие электронные таблицы также могут создать проблему множественных версий правды. Каждый раз, когда вносится изменение, пользователь должен синхронизировать изменения, чтобы обеспечить обновление основной электронной таблицы. Если вы забудете это сделать или столкнетесь с ошибкой подключения, это может привести к появлению нескольких версий электронной таблицы.

    Существует также тот факт, что электронные таблицы подвержены ошибкам. Согласно исследованию Рэя Панко, профессора Гавайского университета, почти 90% электронных таблиц содержат ошибки. Итак, не иронично ли, что процесс, направленный на устранение ошибок, управляется с помощью электронных таблиц?

    Отчетность тоже болезненна. Время от времени менеджеры по обеспечению качества должны извлекать данные из электронных таблиц и составлять отчет.

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
